【工事状況・週間工程】再編整備工事状況
公園内および施設のご利用状況について

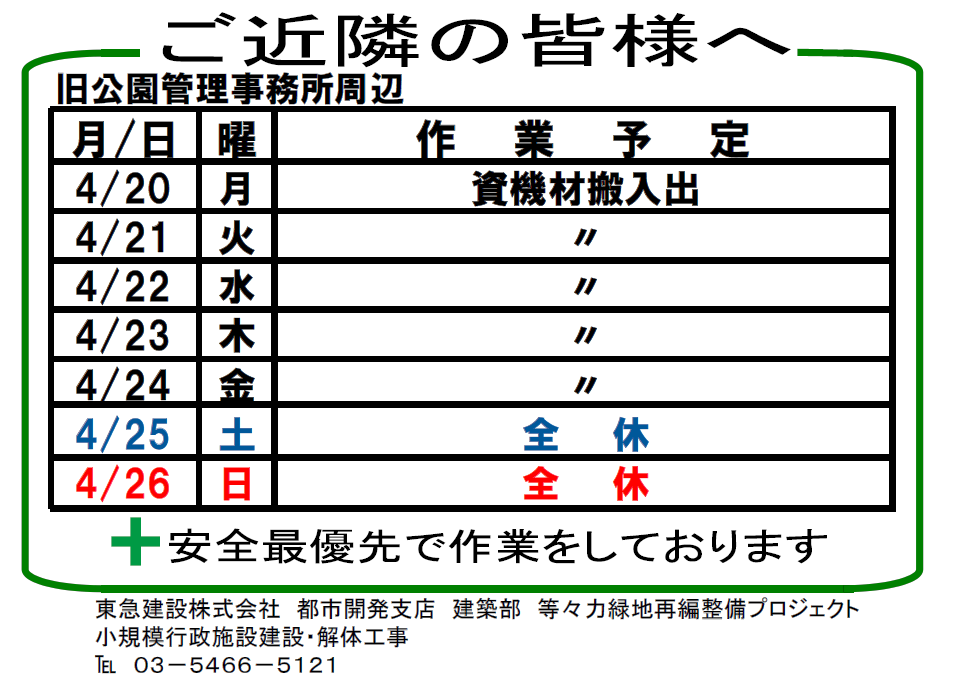

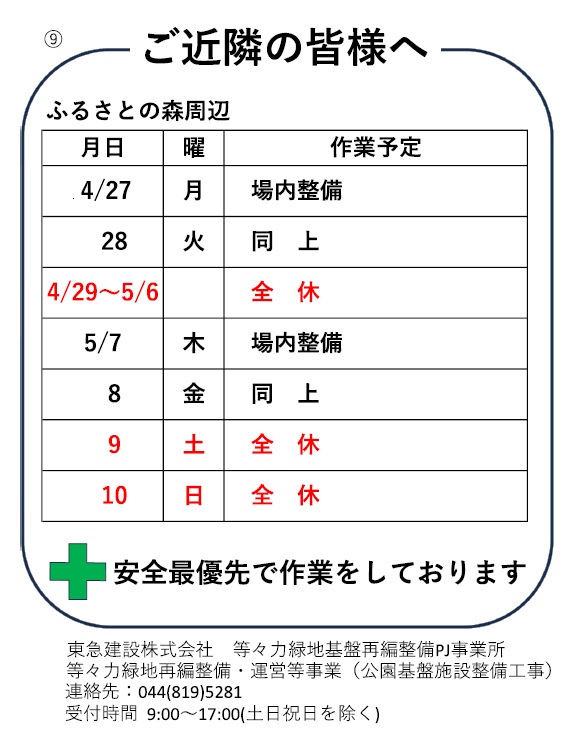

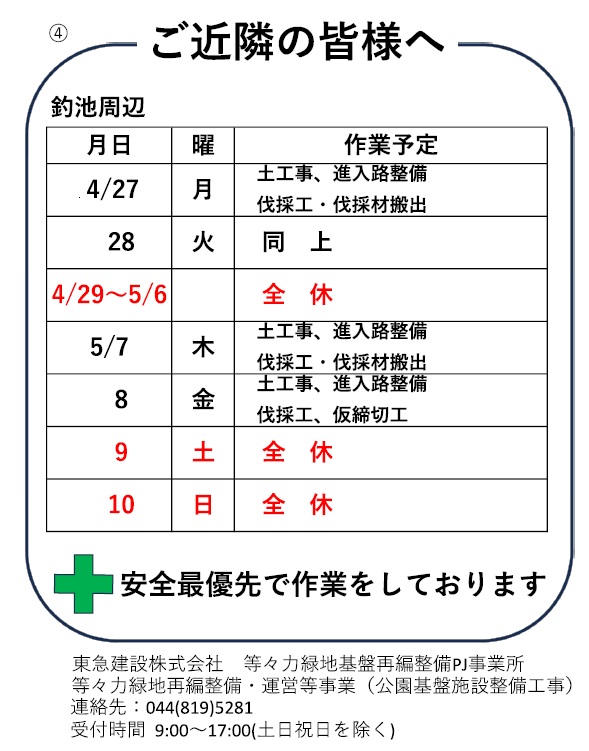

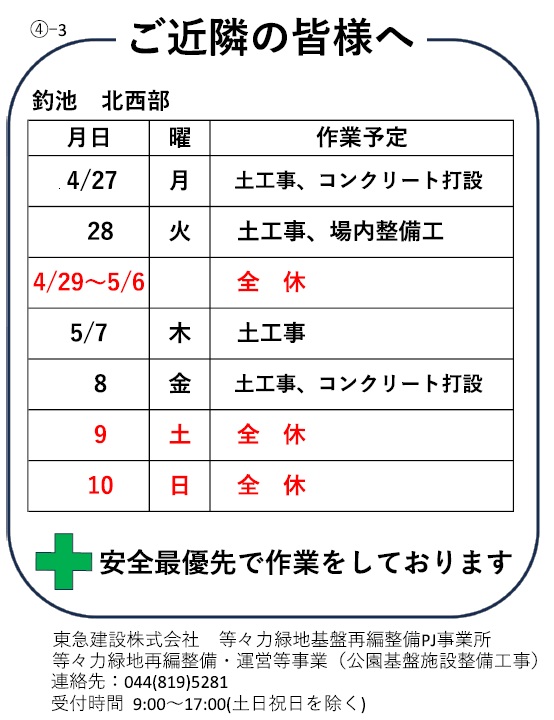

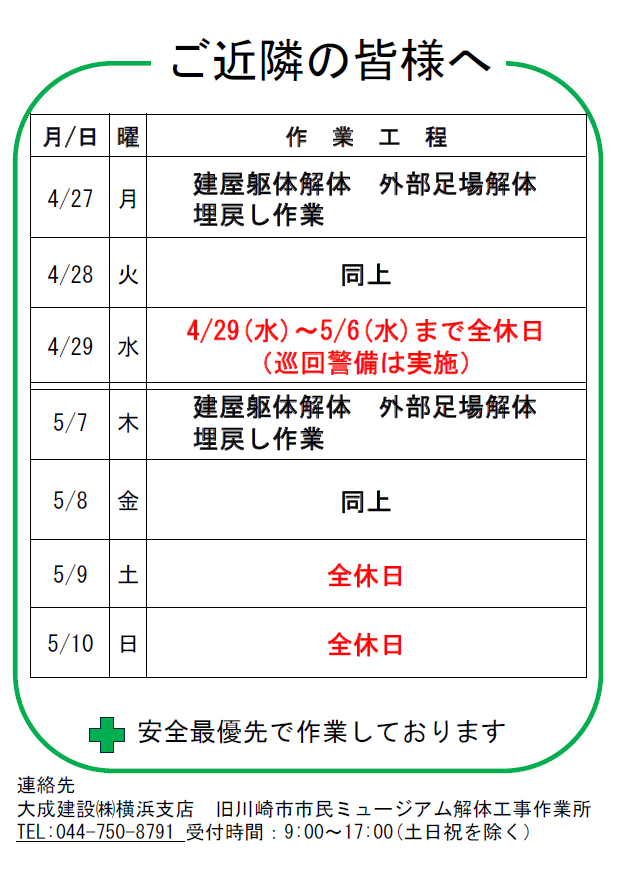

工事状況について(週間作業工程)

■中央園路歩道の舗装を改修しました
中原小学校の通学路となっている中央園路の歩道は老朽化により水たまりができ大雨時に歩行が困難な状況でした。
このため、歩道舗装の改修工事を実施しました。

■藤棚を一部開放しました

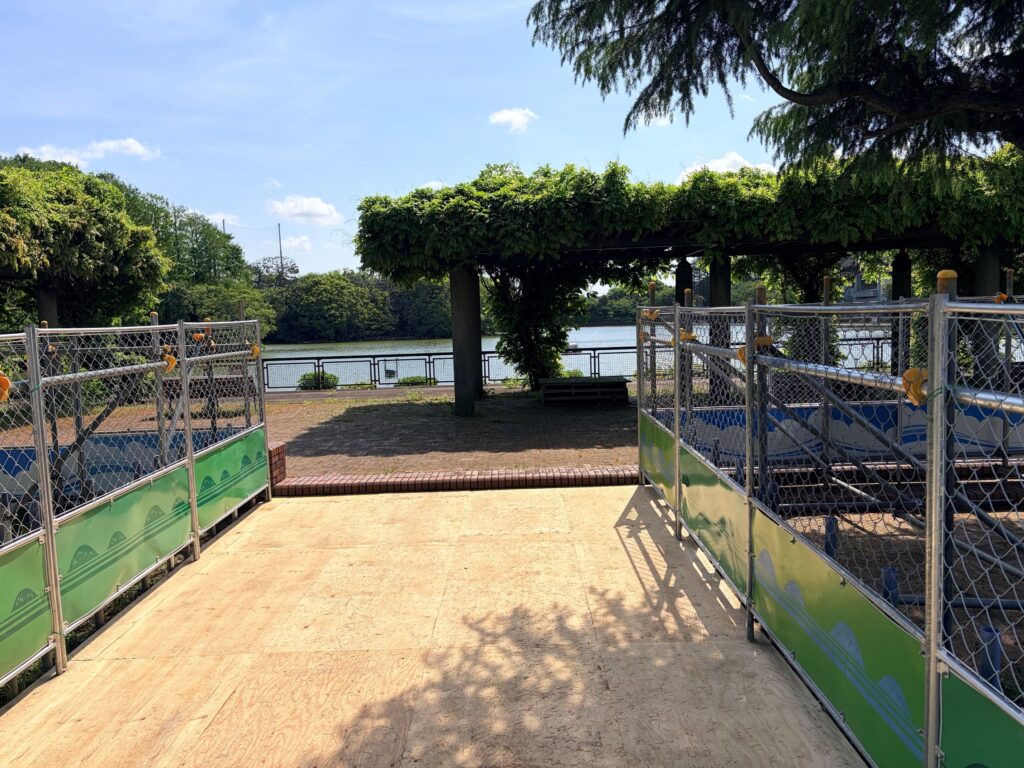

5月3日より藤棚の一部を開放しました(2026/4/28撮影)

■施工者主催のイベントを開催しました

新陸上競技場施工者のフジタ主催でバードコールや本革コインケース製作体験イベントを開催しました。(2026/4/18撮影)
■施工者による仮囲い外部の清掃活動をはじめました

4月より施工者による清掃活動を開始。今後毎月1回実施予定です。(2026/4/23撮影)

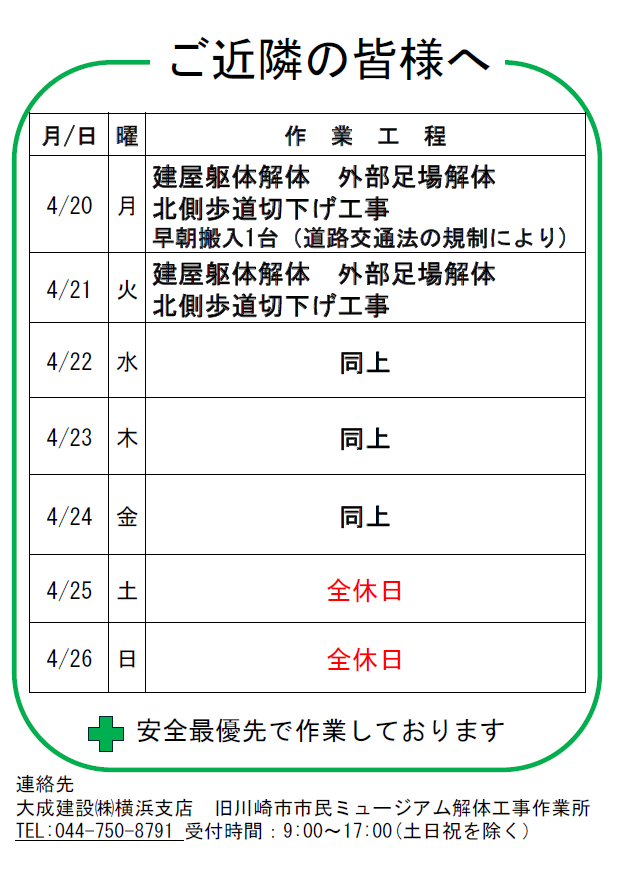

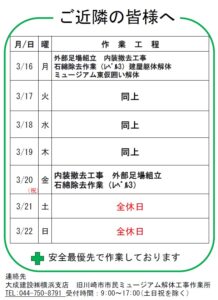

■旧川崎市市民ミュージアム解体工事

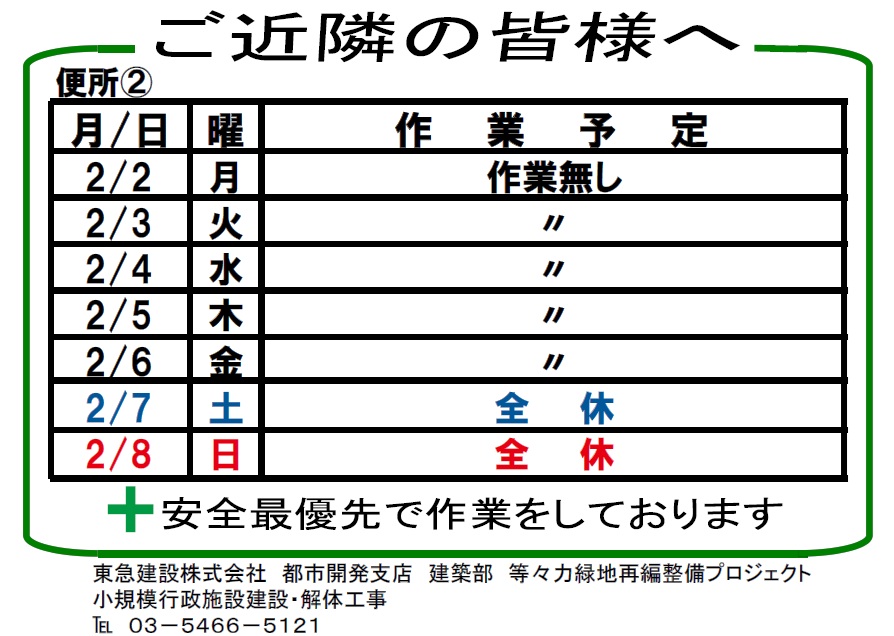

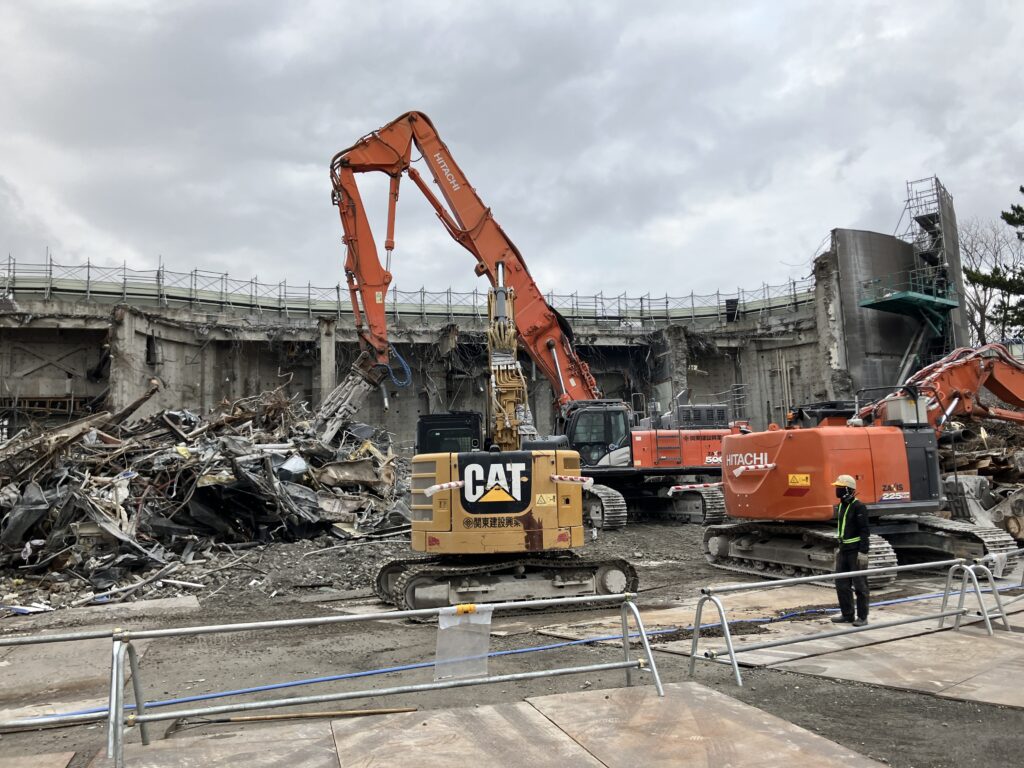

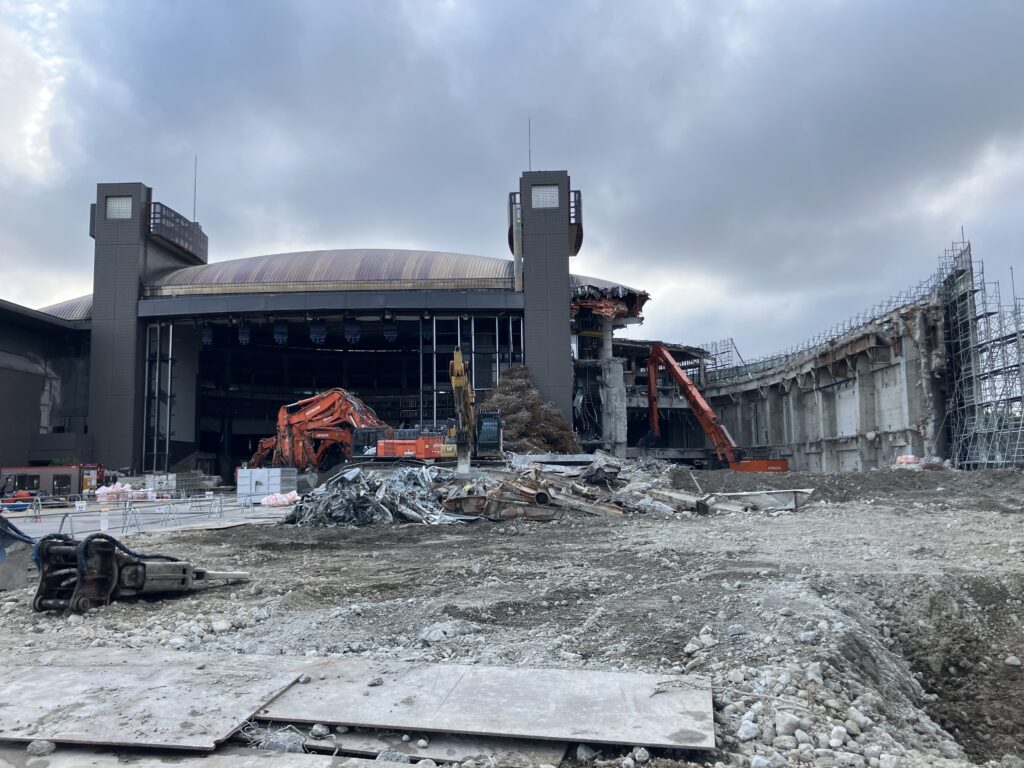

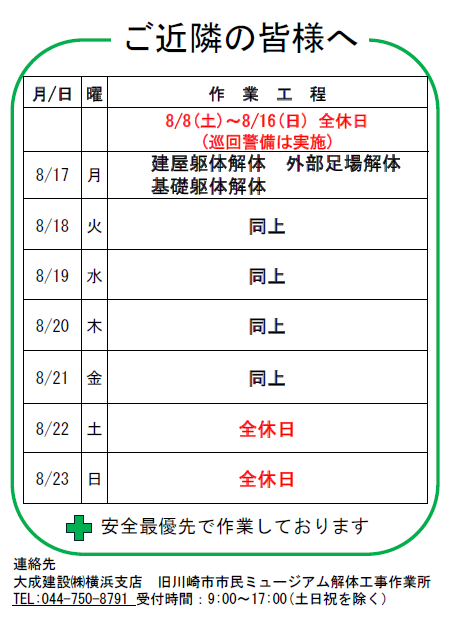

工事状況

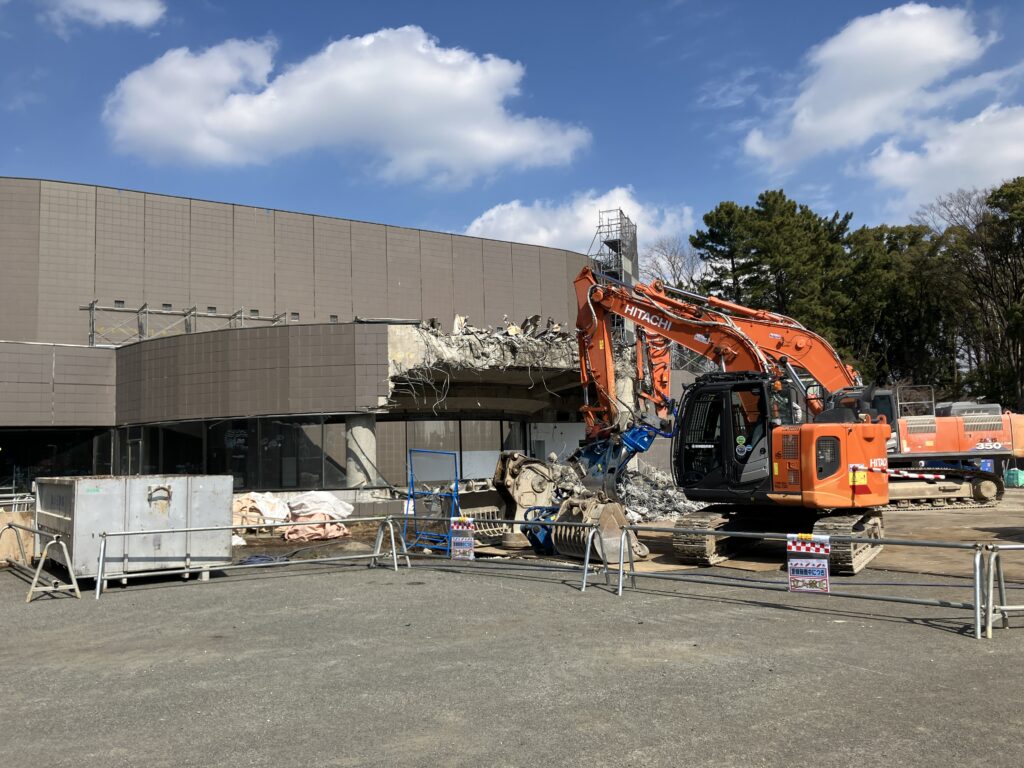

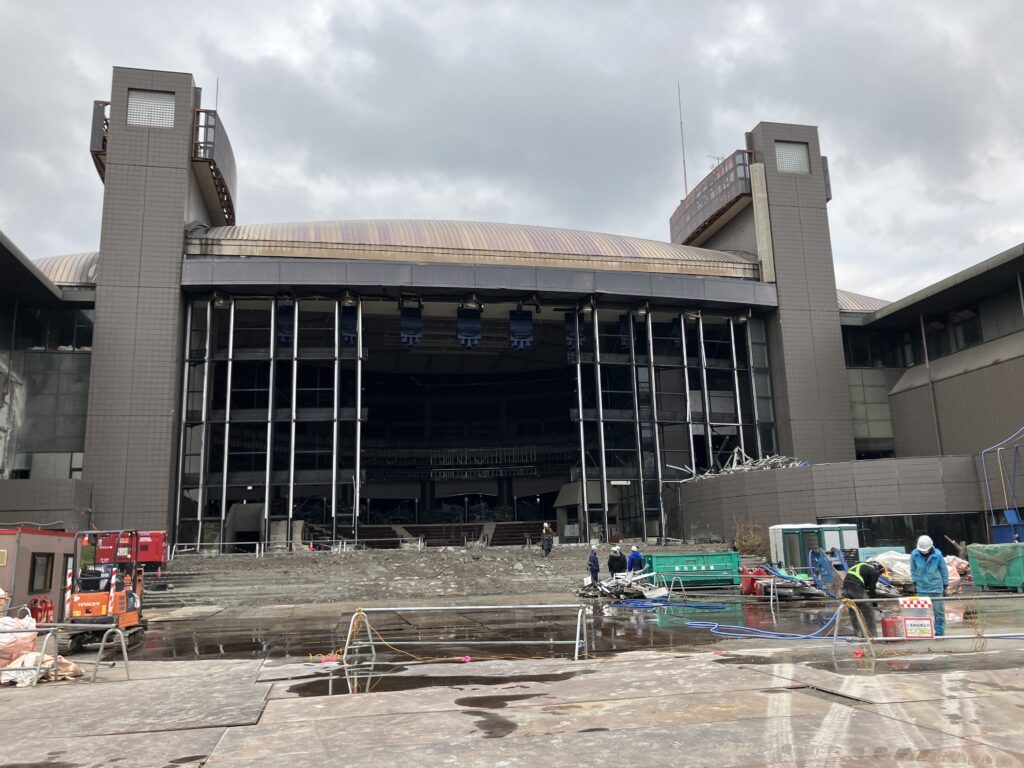

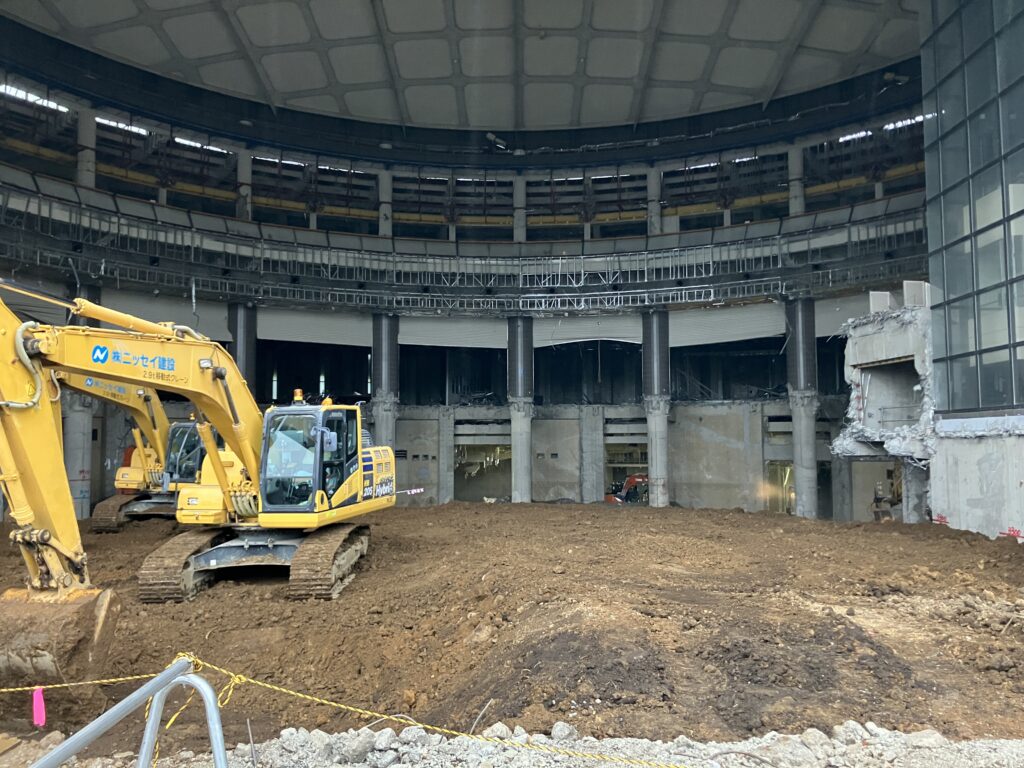

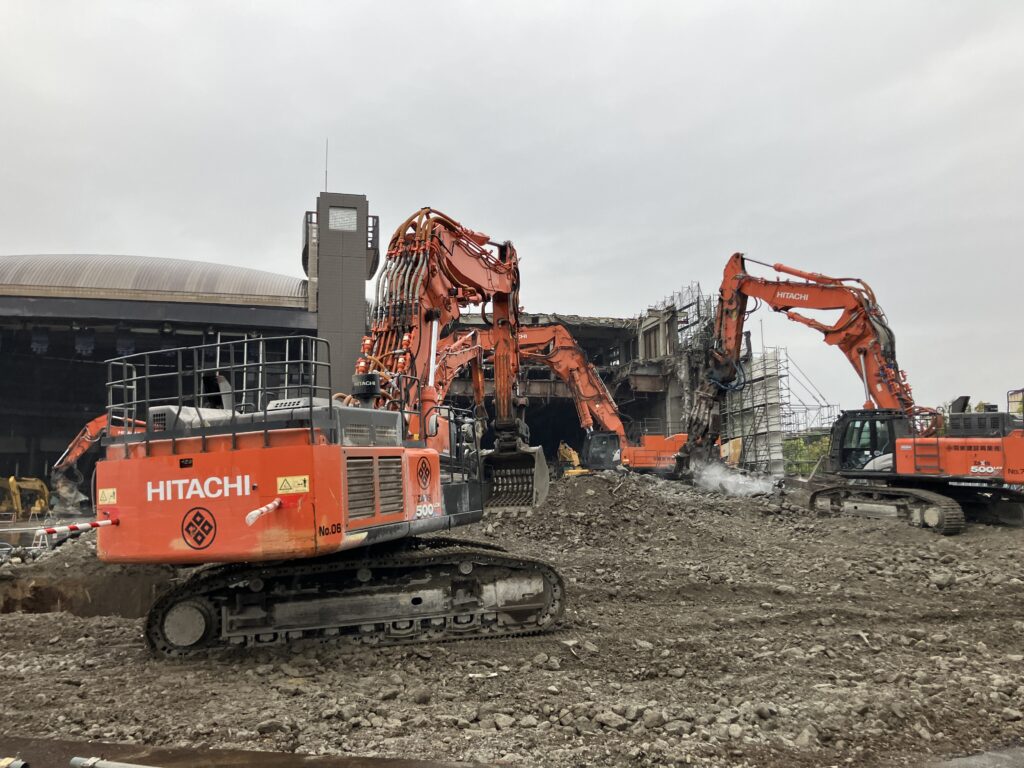

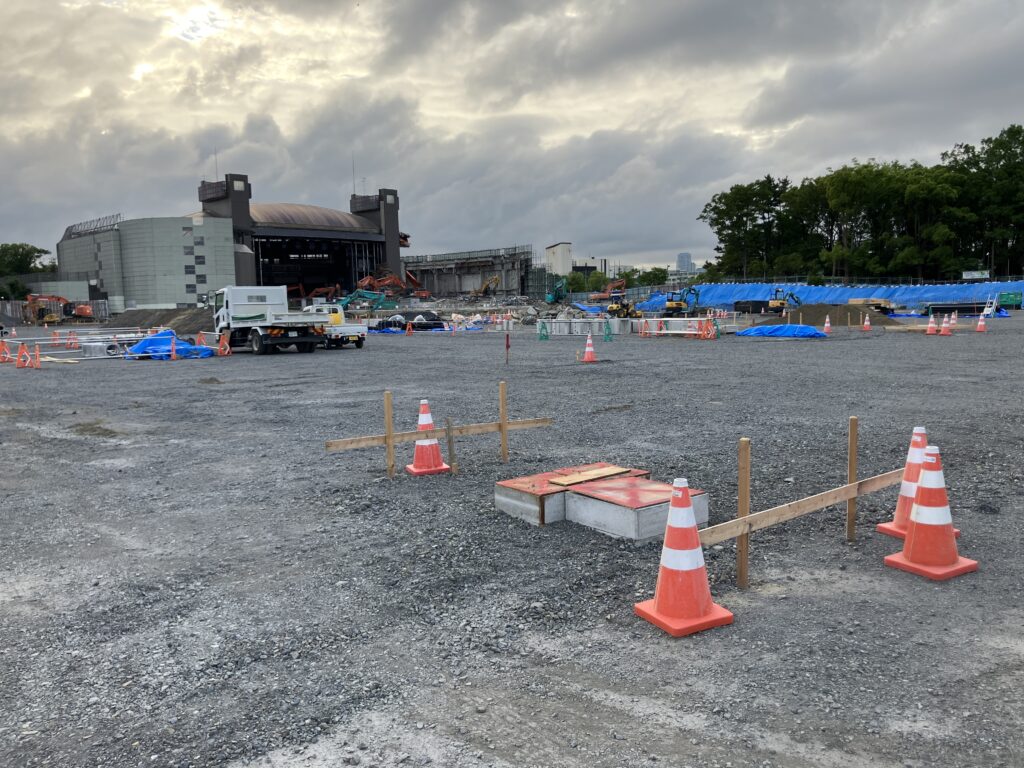

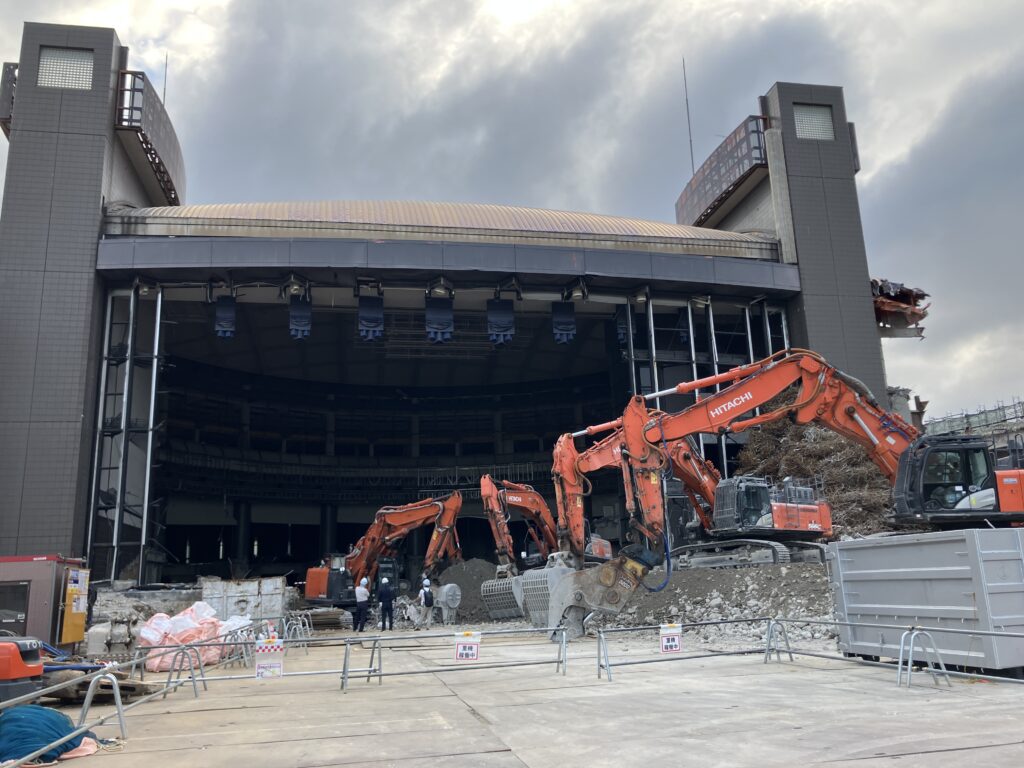

建物躯体解体中(2026/5/28撮影)

建物躯体解体中(2026/5/28撮影)

仮囲いの一部に猫の通り道を設置しました(2025/11/21撮影)

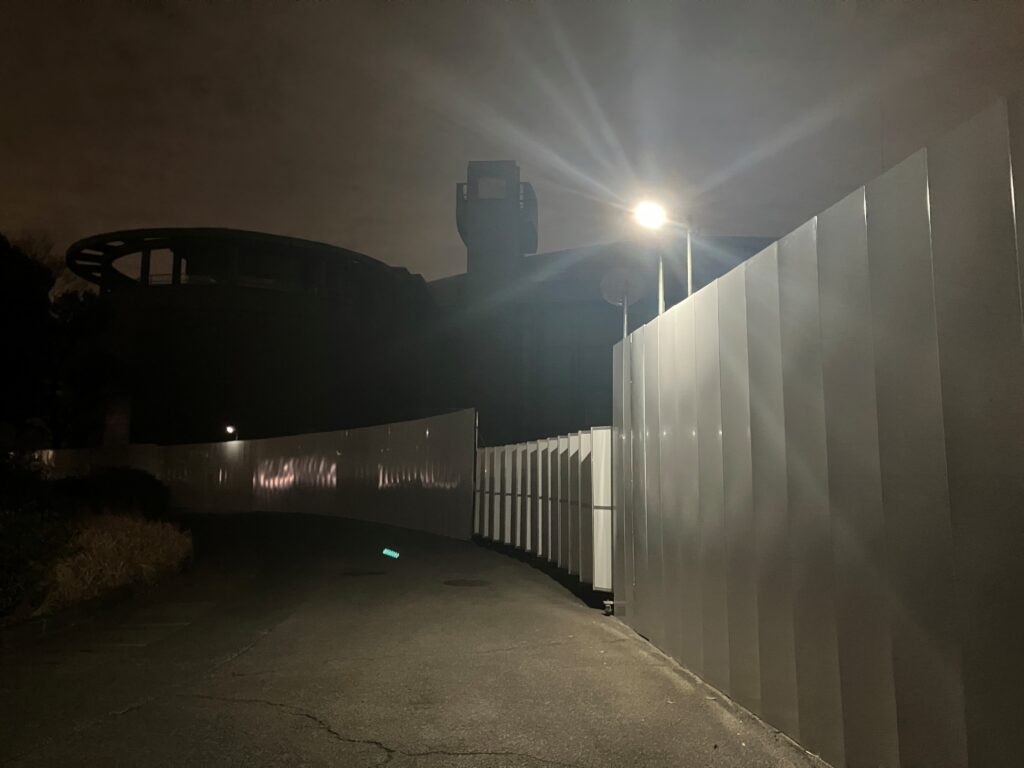

旧市民ミュージアム南東側通路を閉鎖しました 南側入口(2026/3/12撮影)

旧市民ミュージアム南東側通路を閉鎖しました 北側入口(2026/3/12撮影)

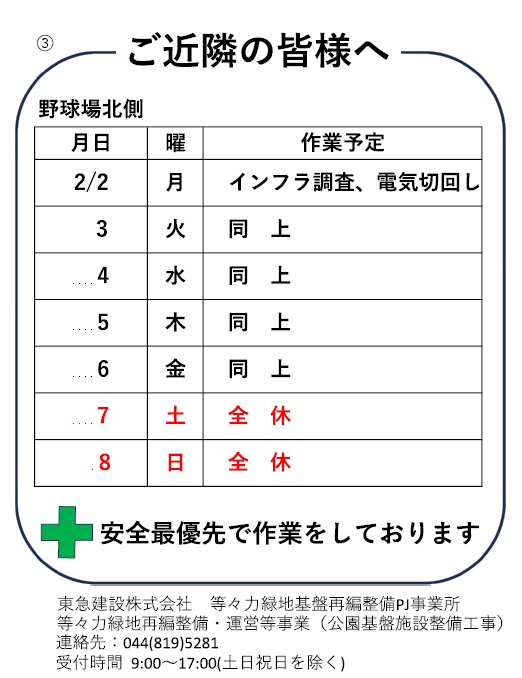

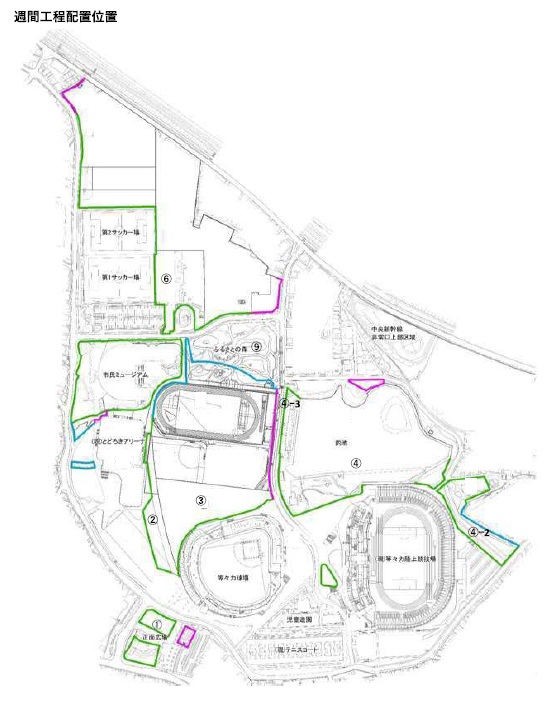

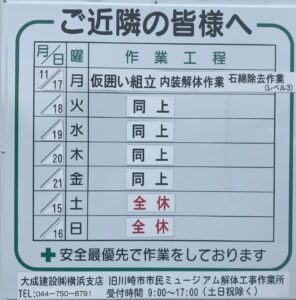

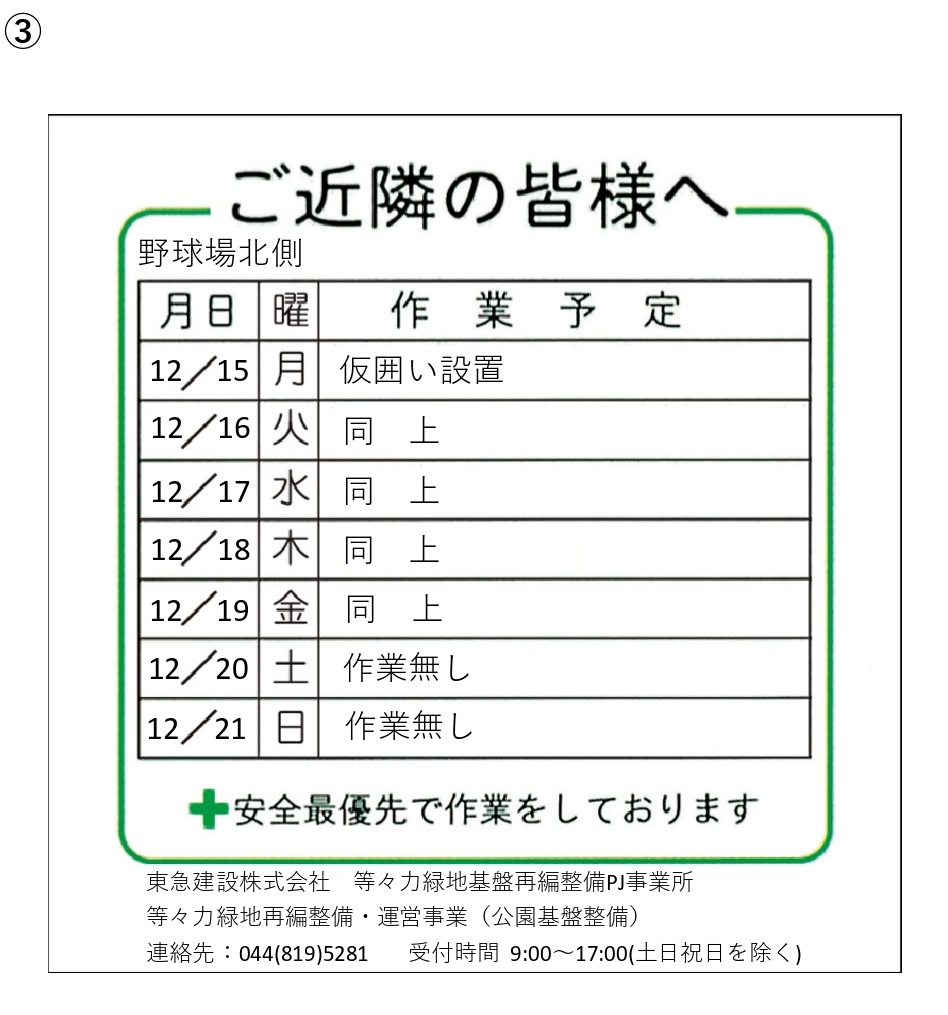

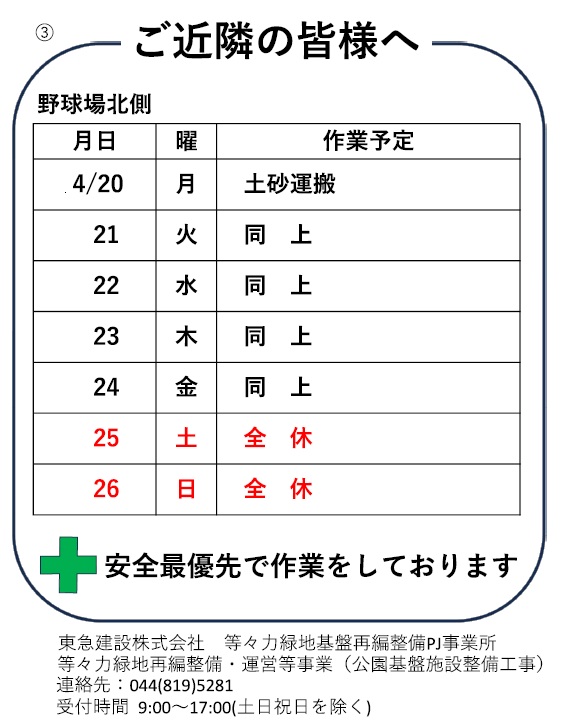

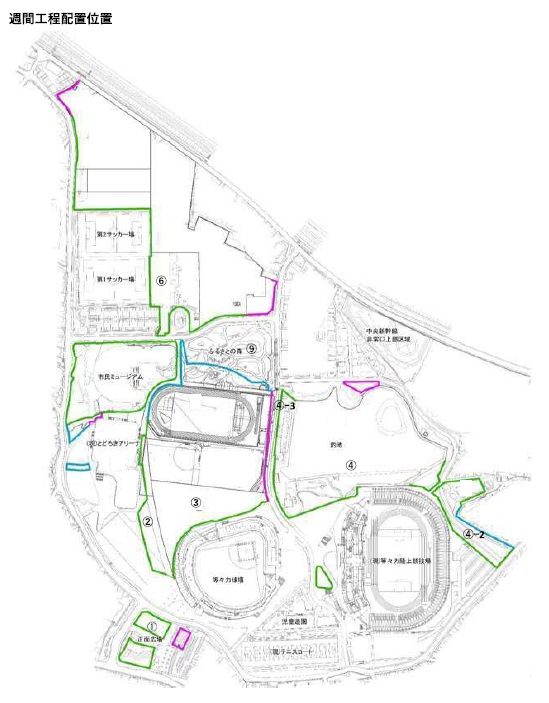

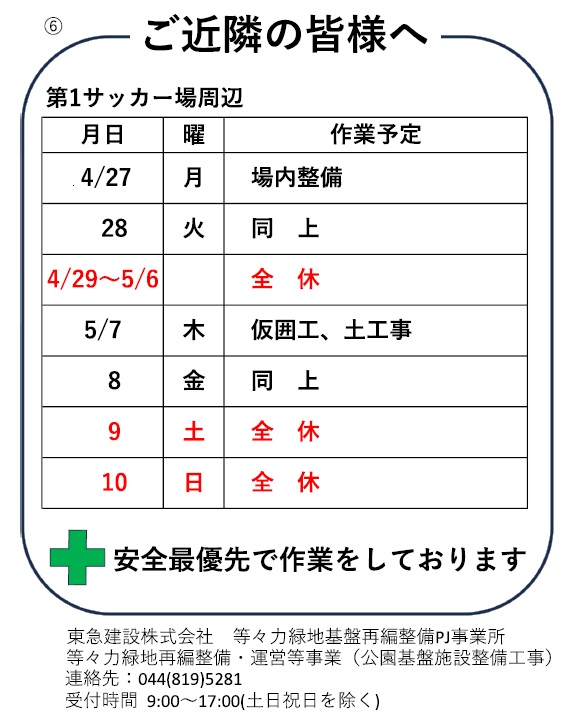

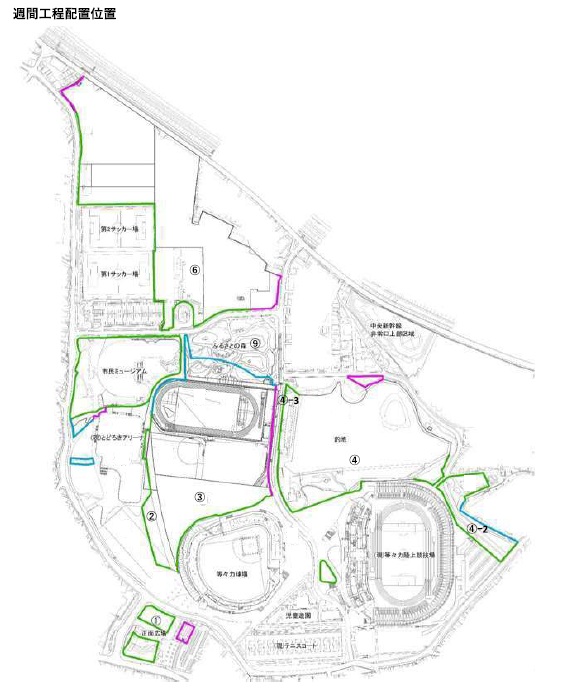

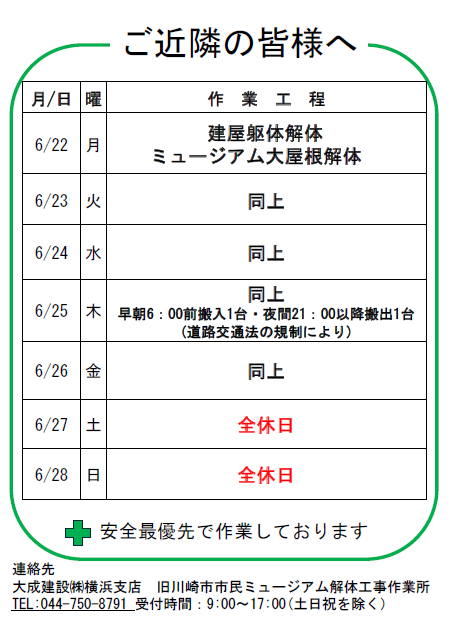

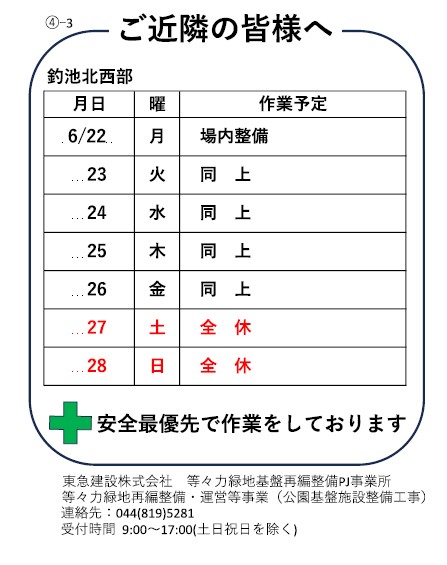

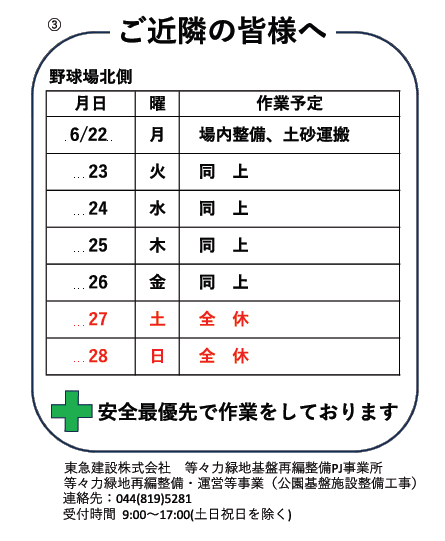

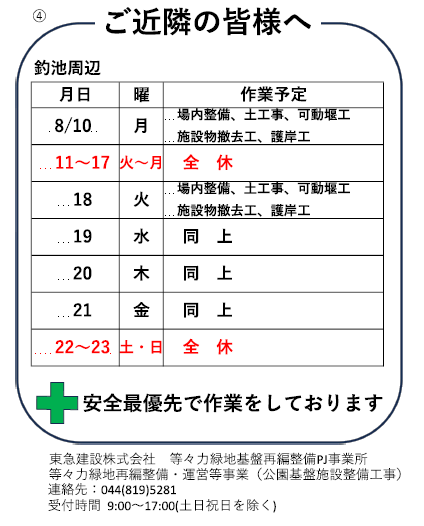

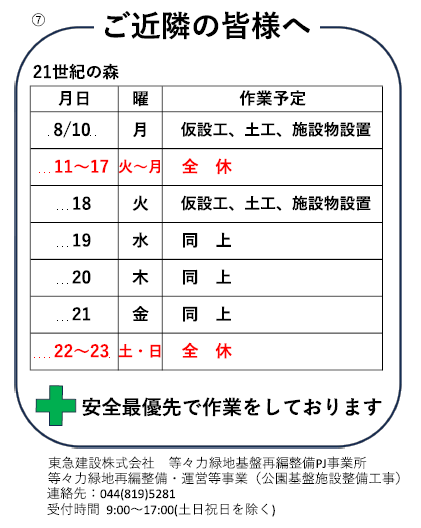

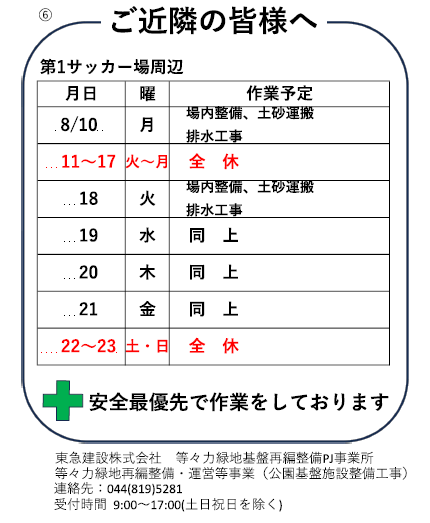

週間作業工程

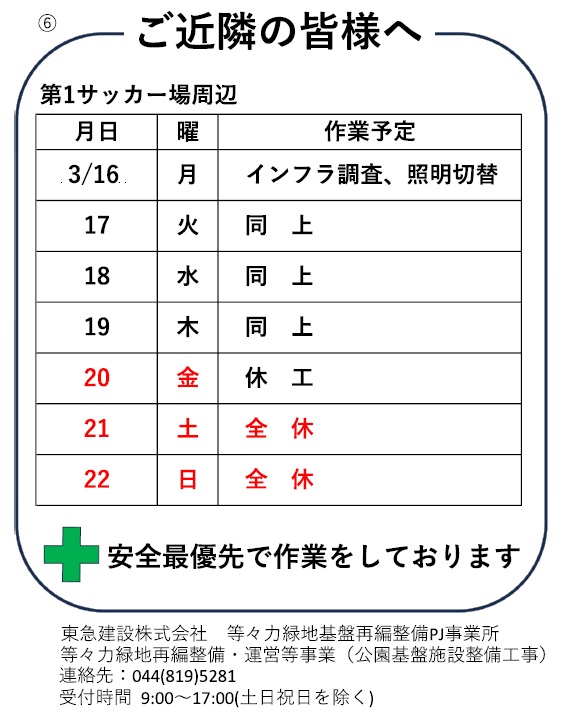

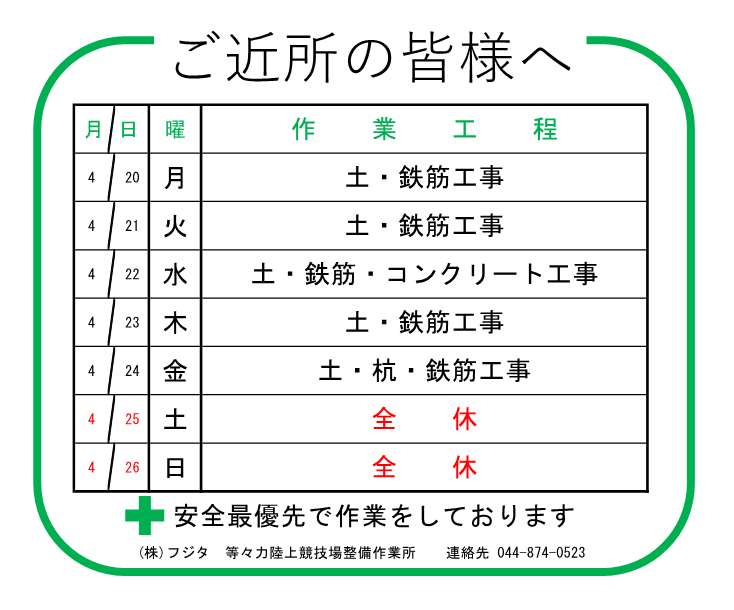

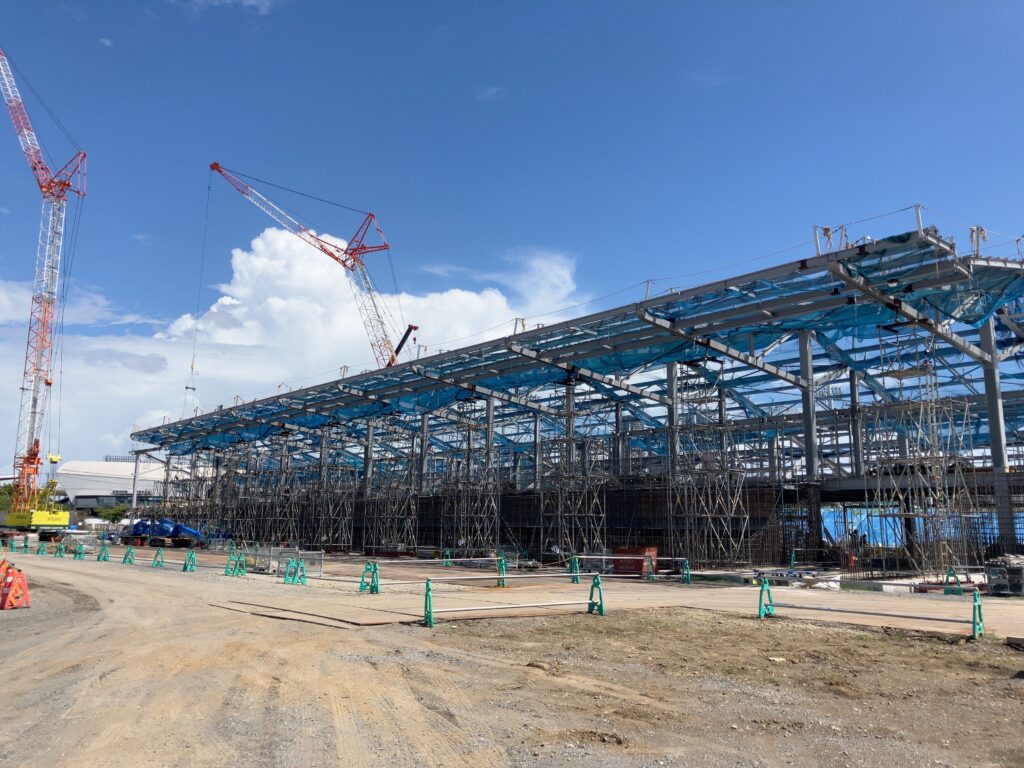

■(新)等々力陸上競技場建設工事

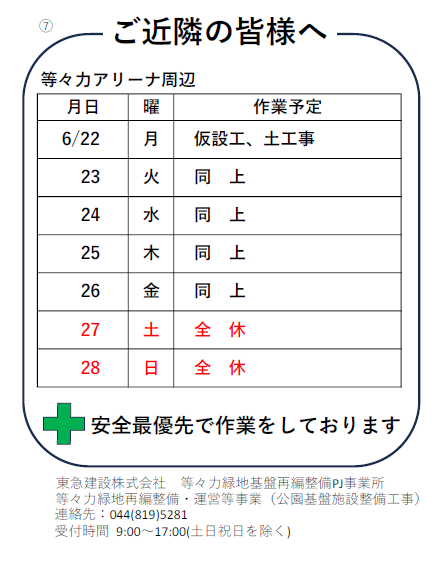

工事状況

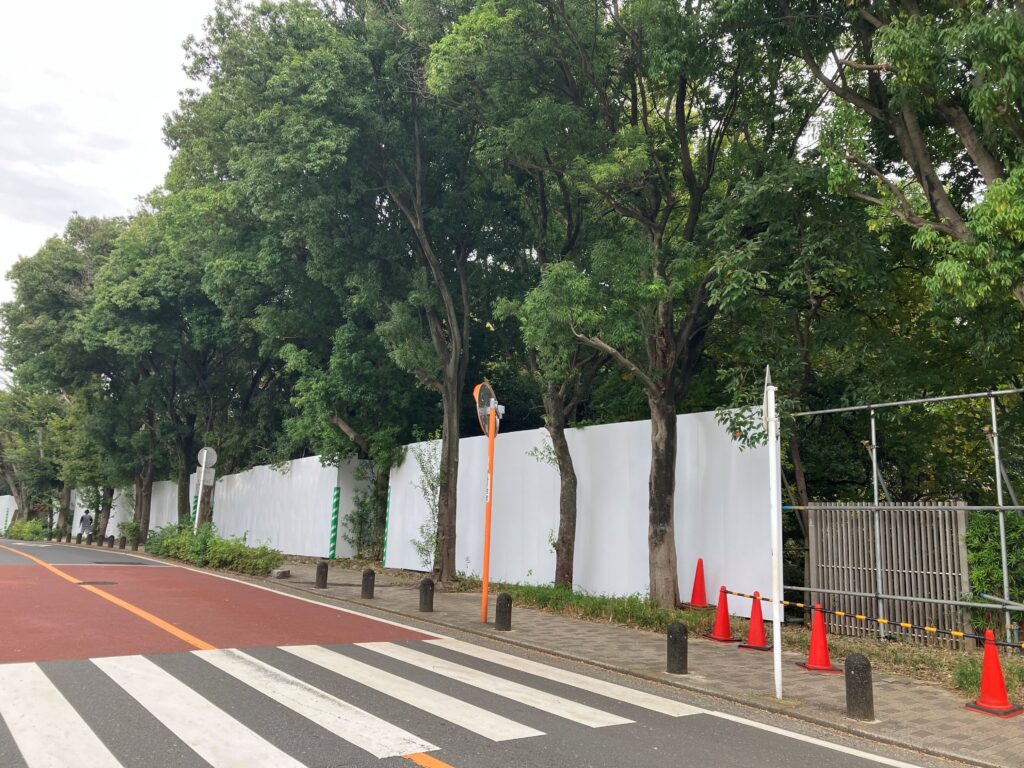

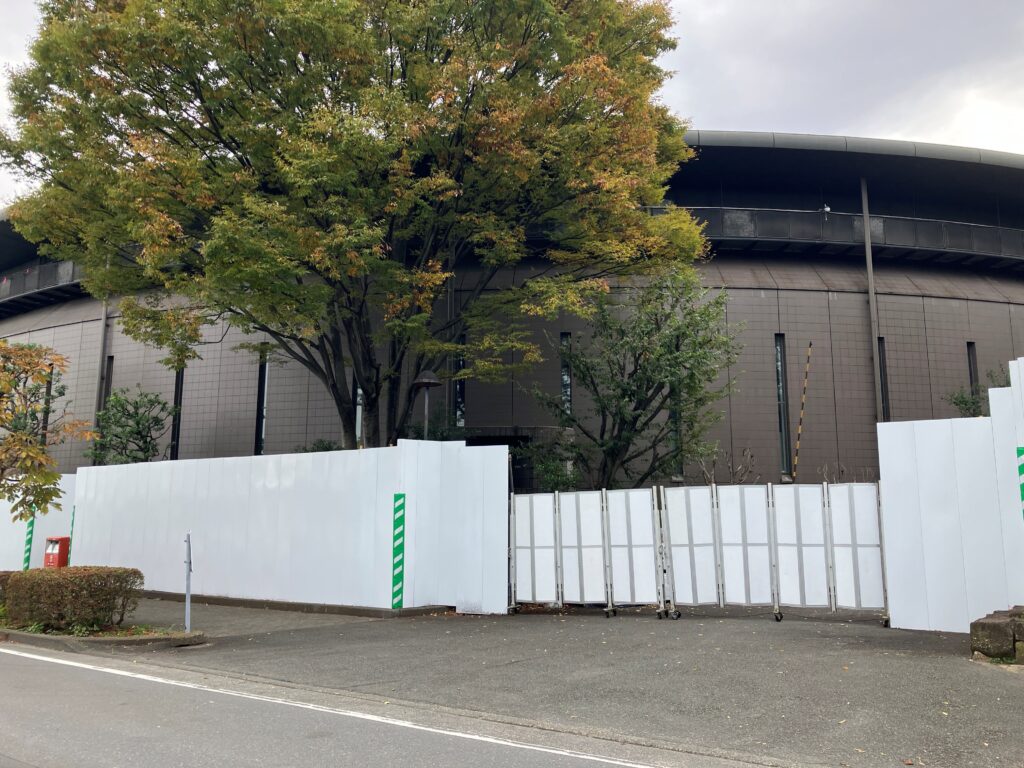

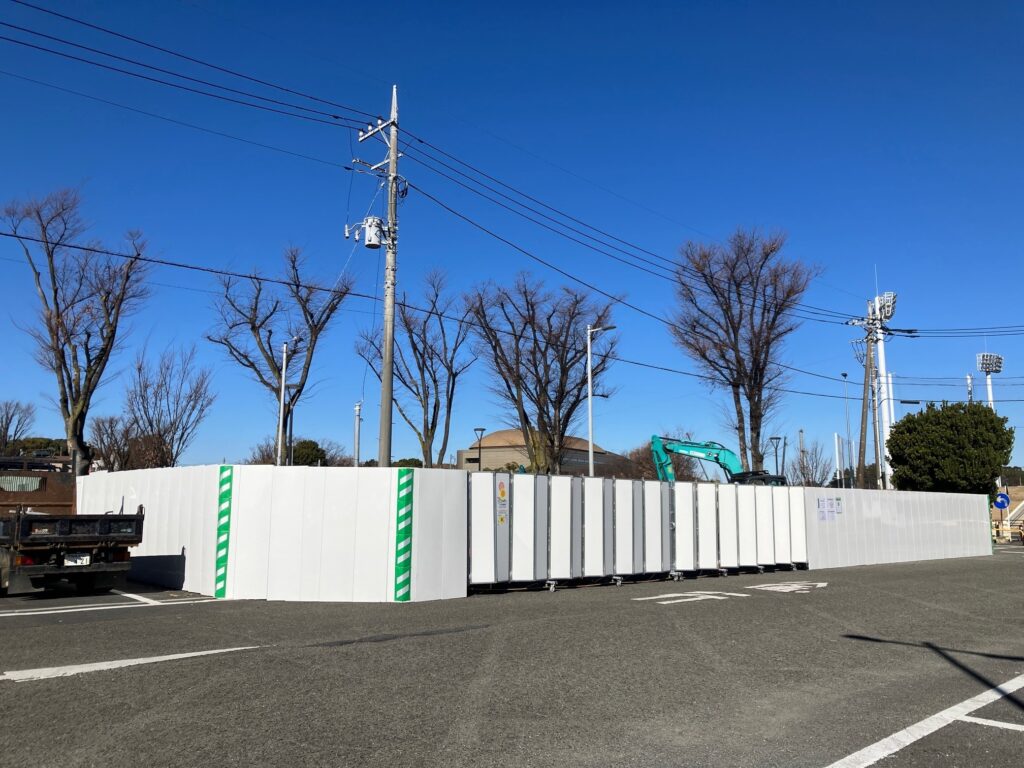

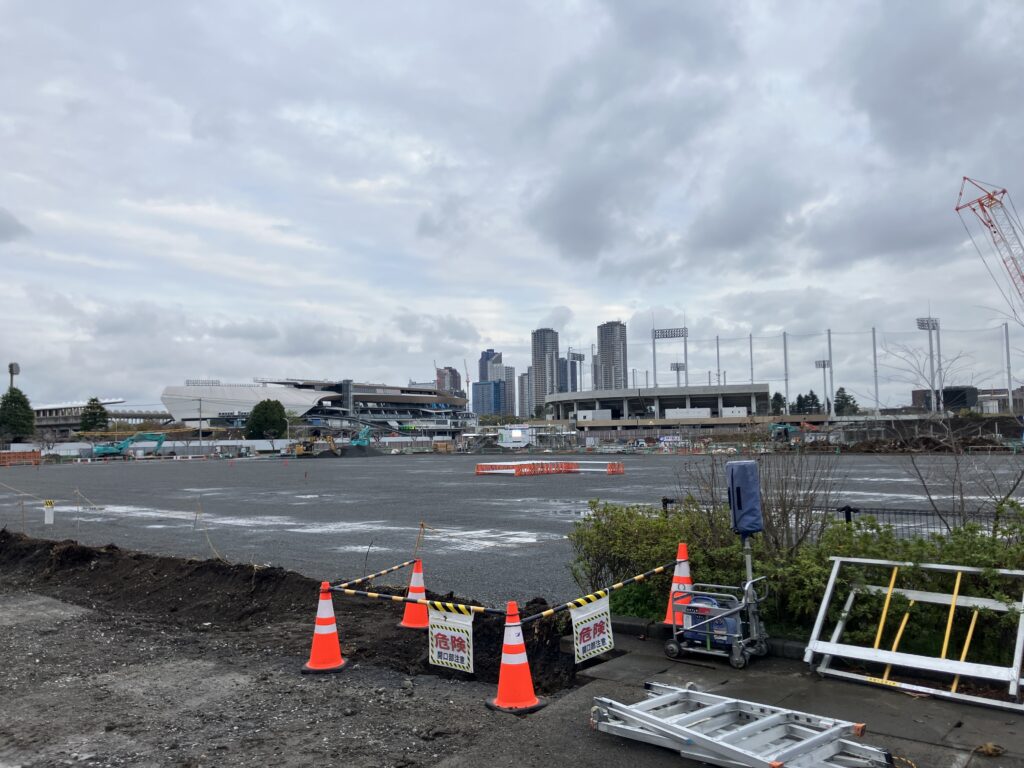

多目的広場東側仮囲い閉鎖状況(2025/12/26撮影)

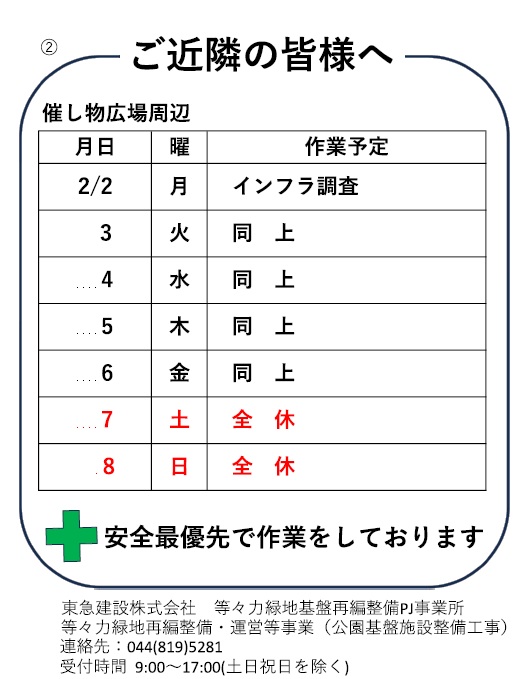

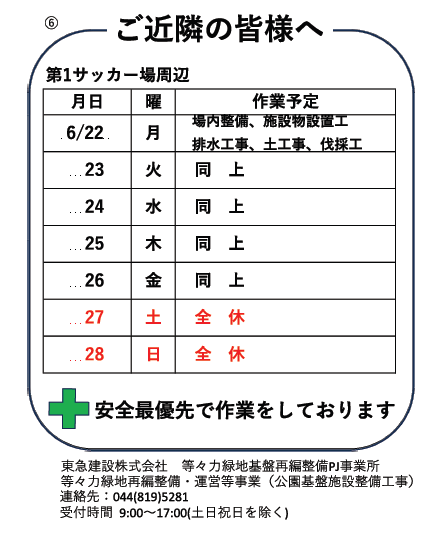

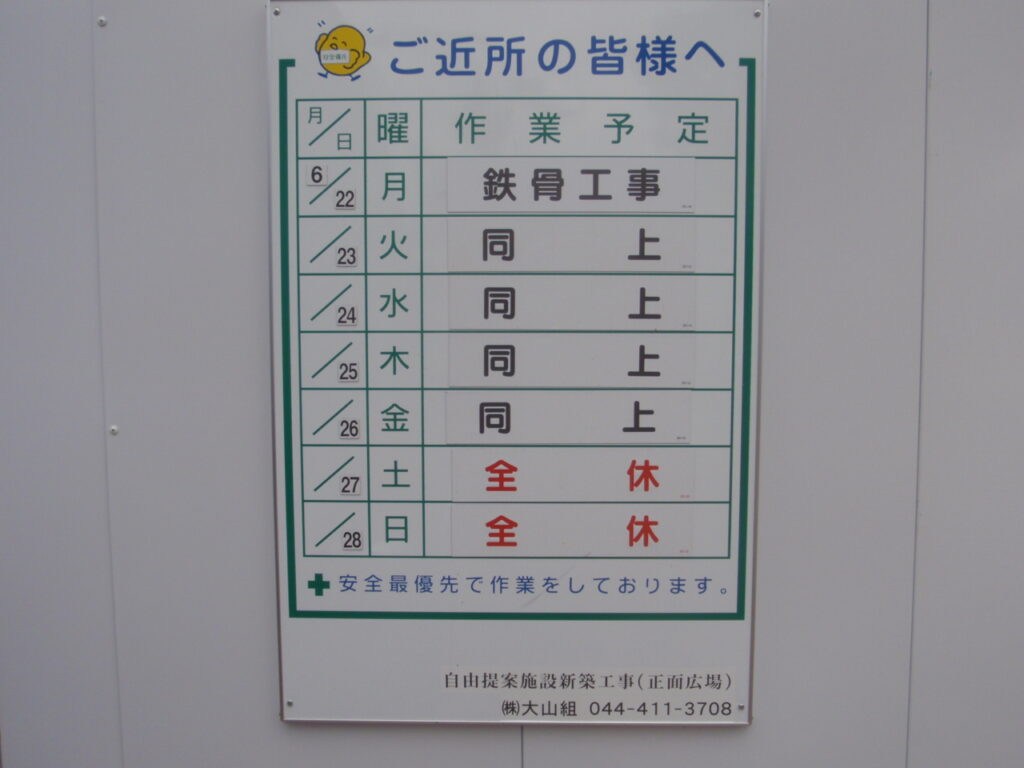

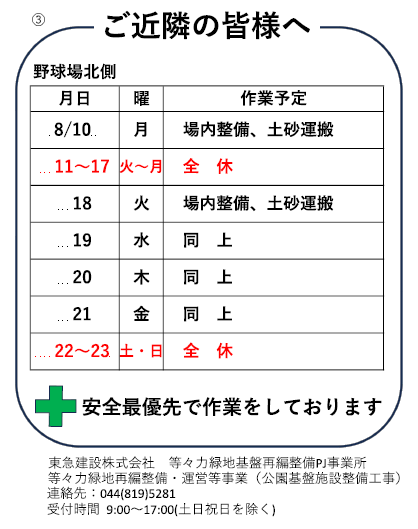

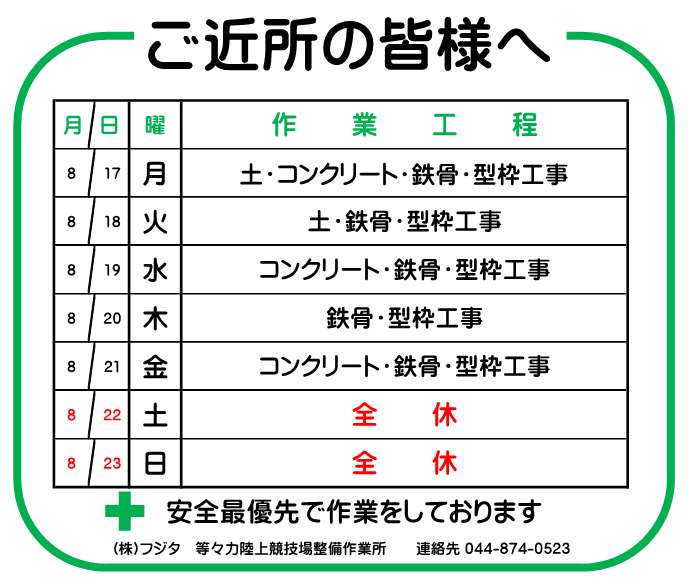

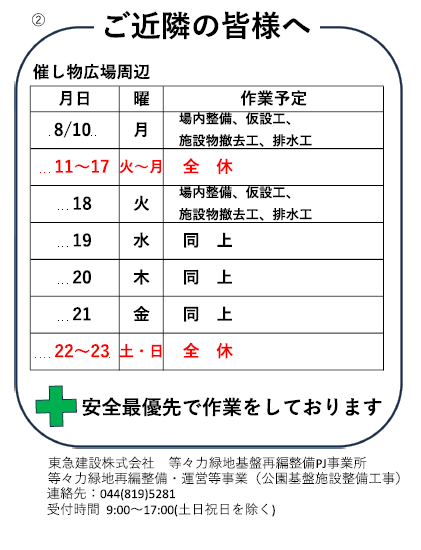

週間作業工程

新設トラック用準備工事実施中(2026/5/28撮影)

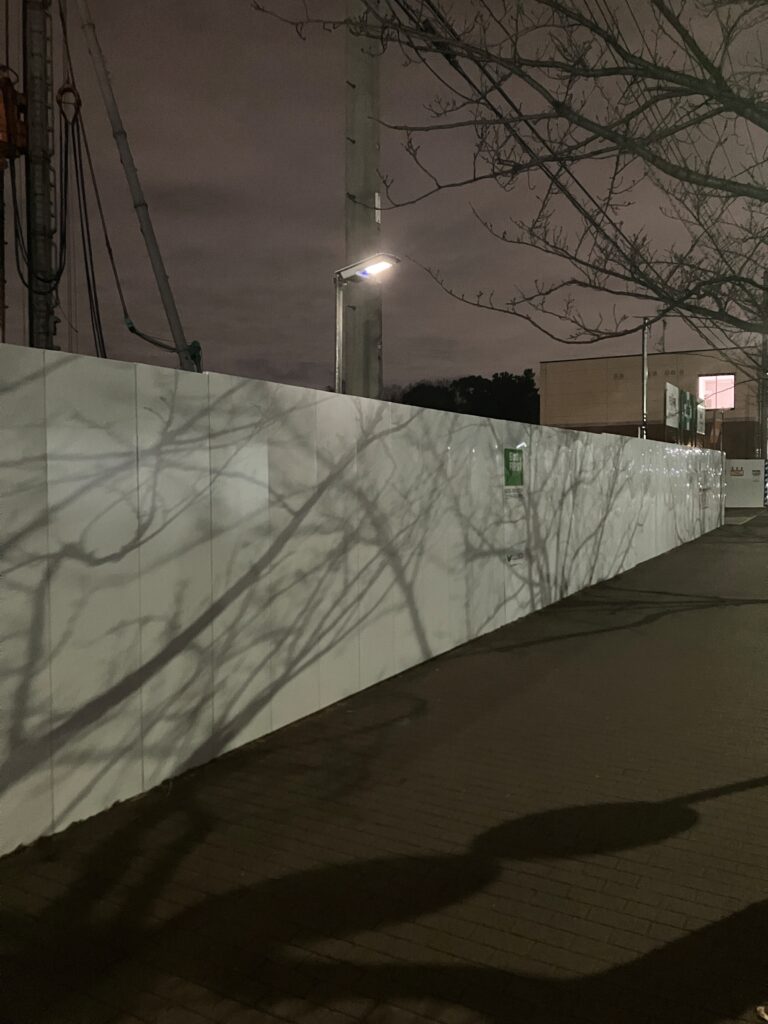

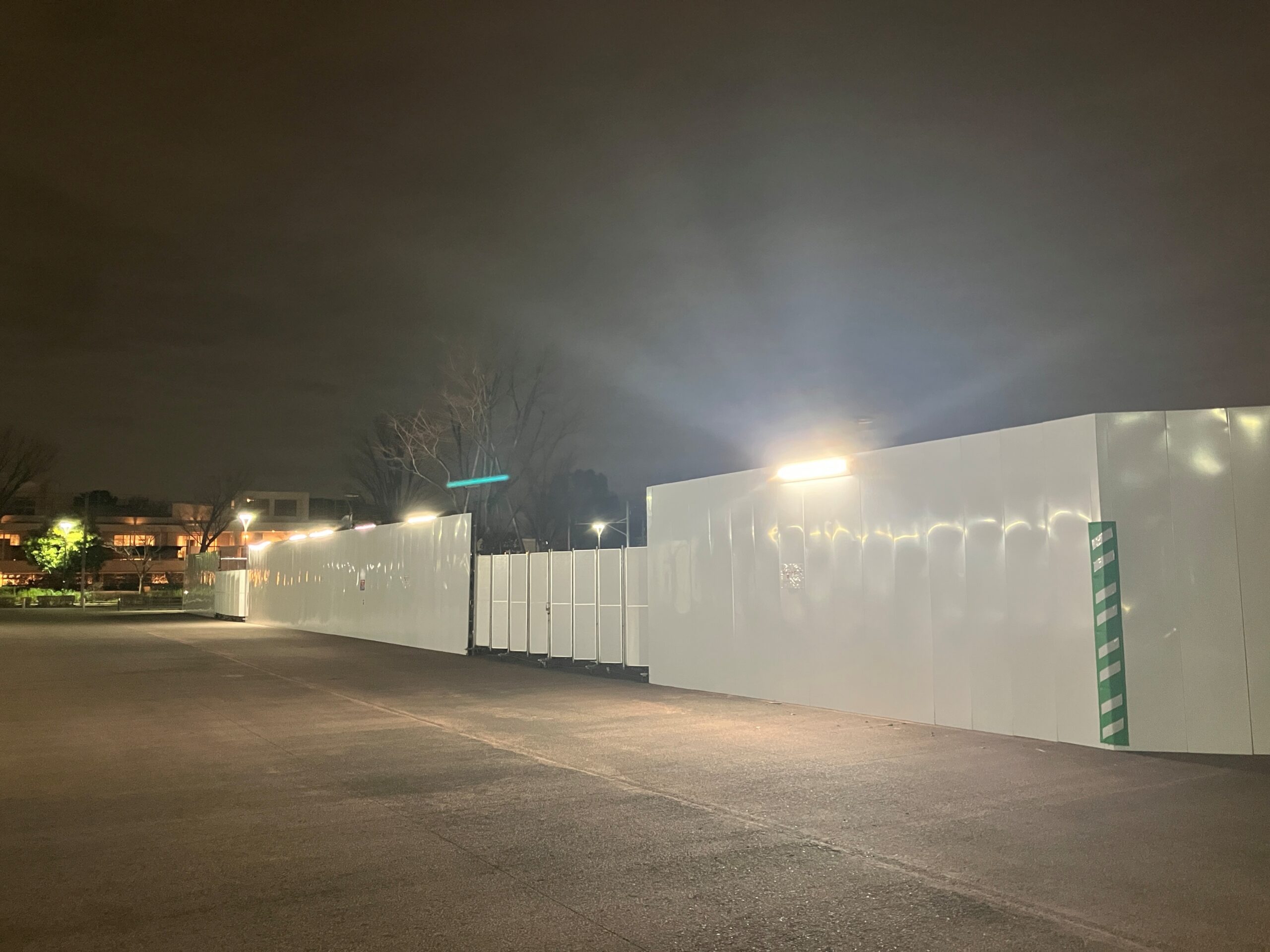

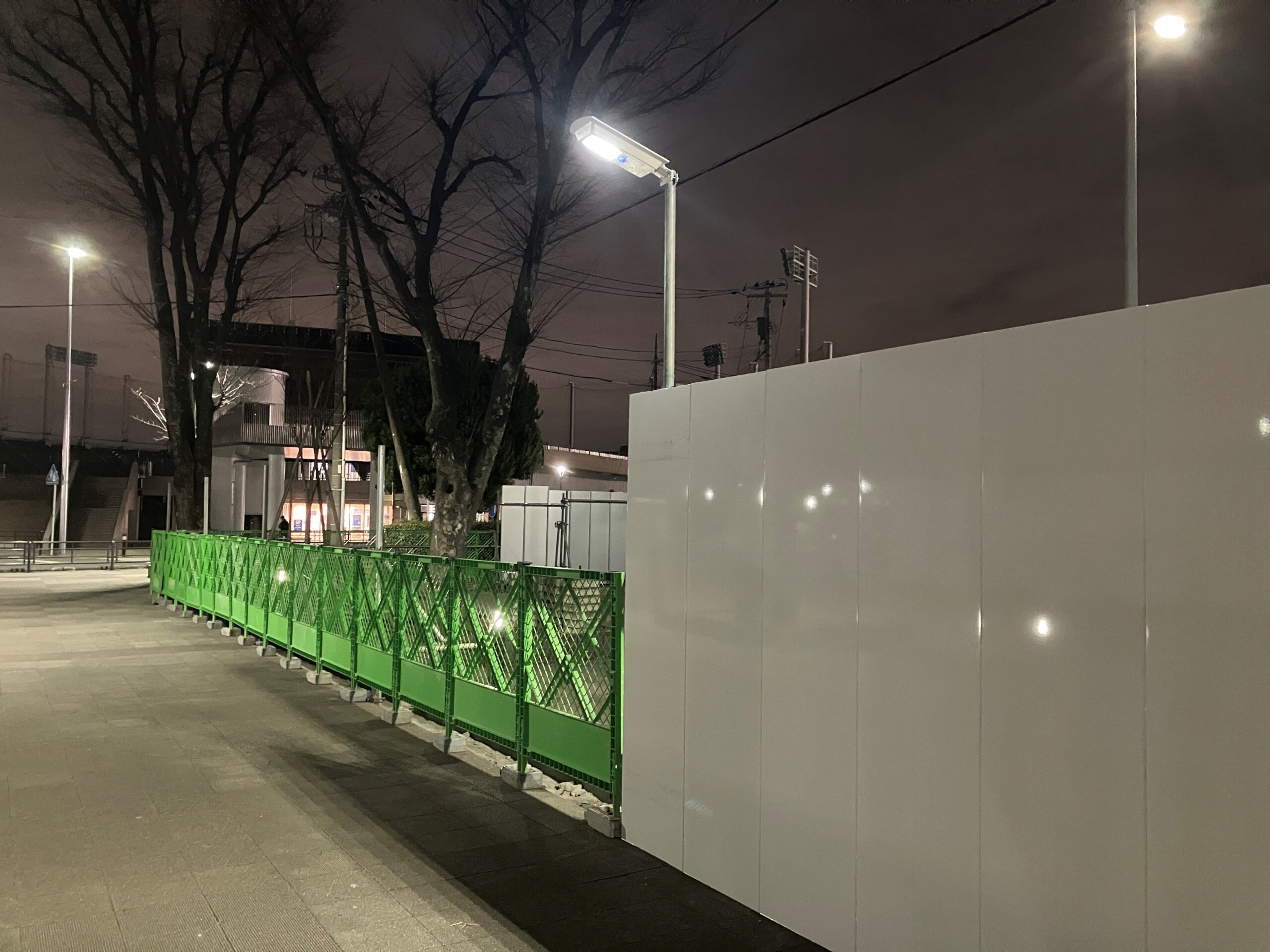

中央園路沿い仮囲い照明設置状況(2026/1/20撮影)

■自由提案施設新築工事
工事状況

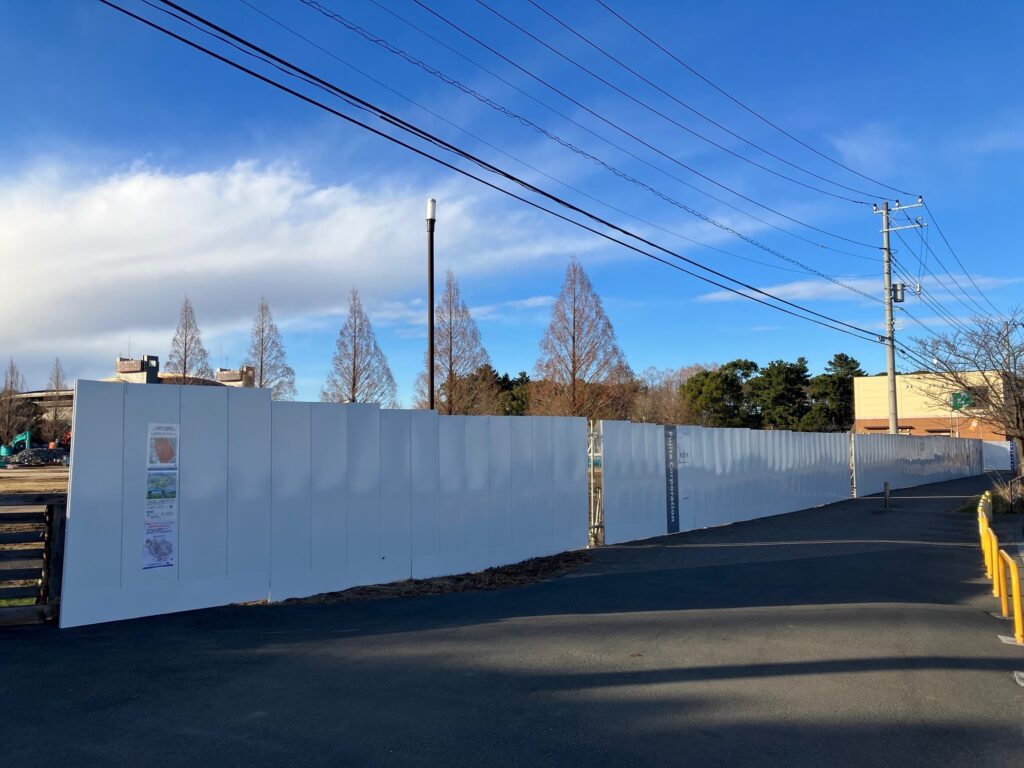

正面広場自由提案施設新築仮囲い設置状況(2026/1/9撮影)

地盤改良工事の状況(2026/2/27撮影)

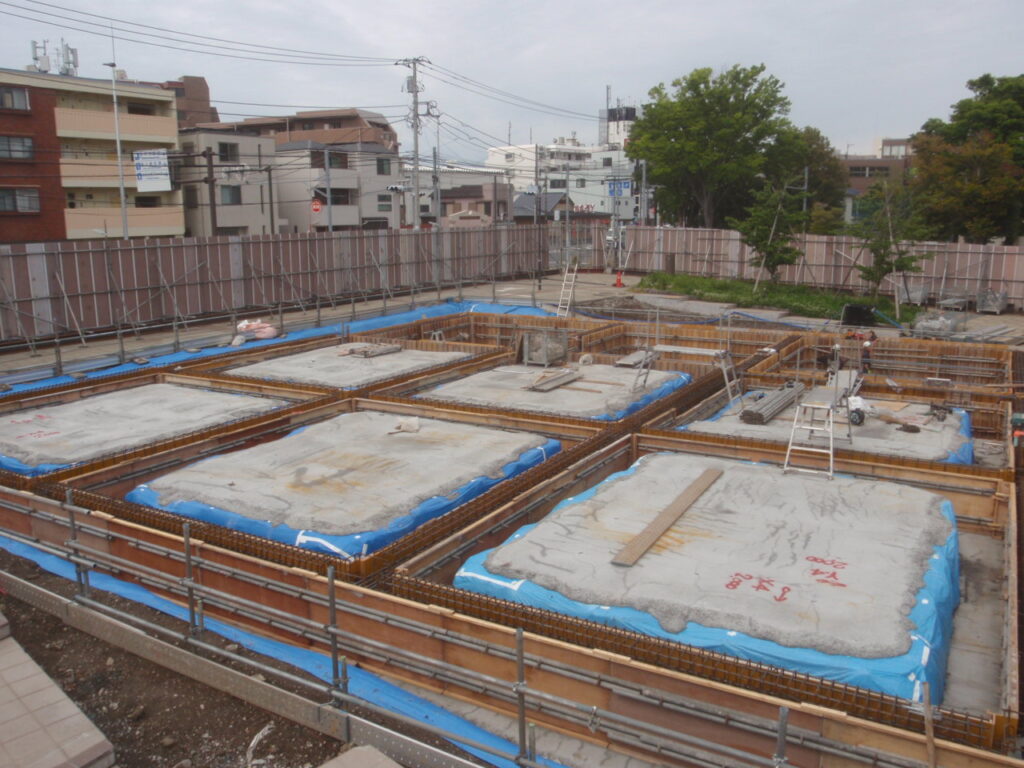

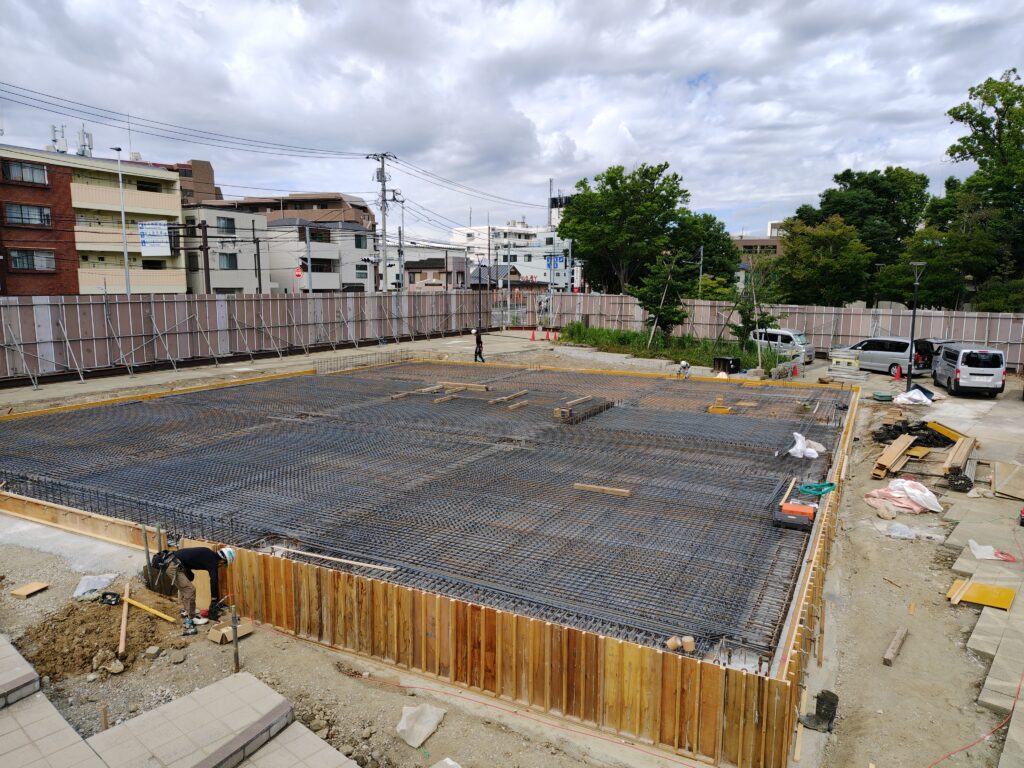

基礎配筋工事中(2026/3/27撮影)

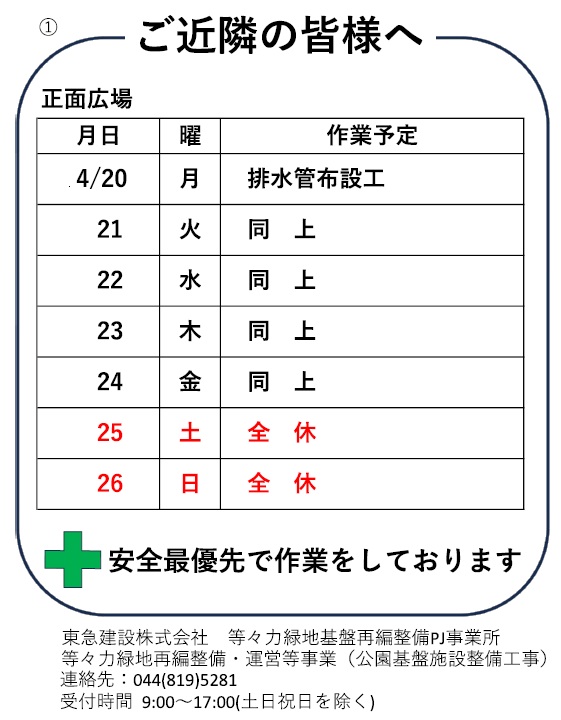

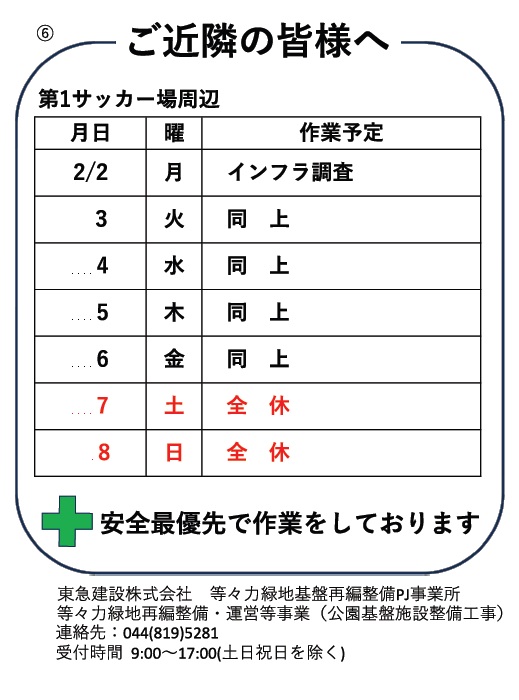

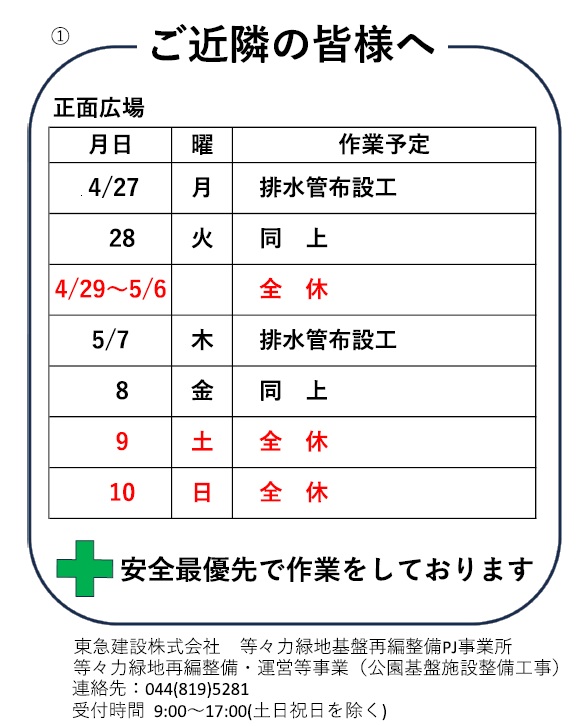

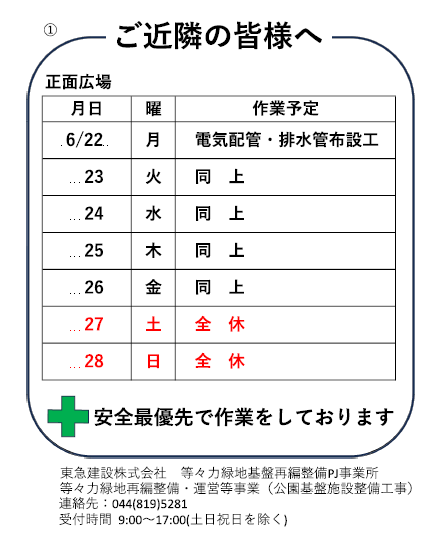

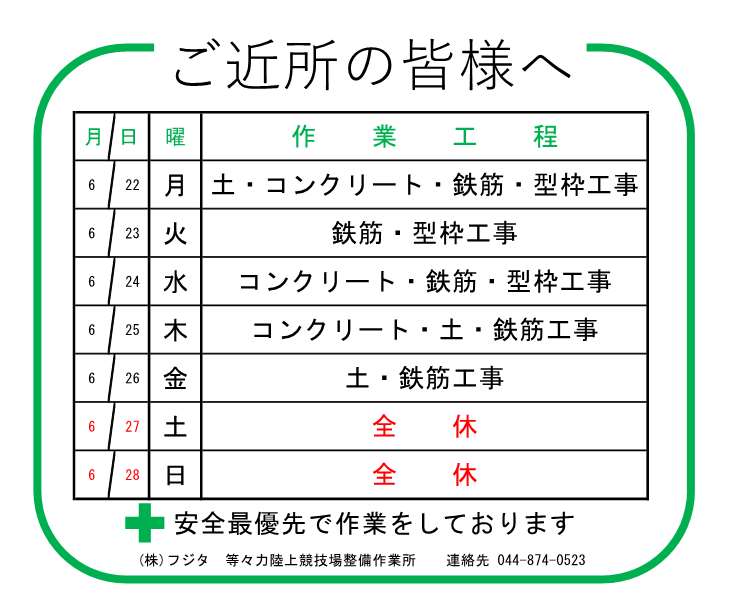

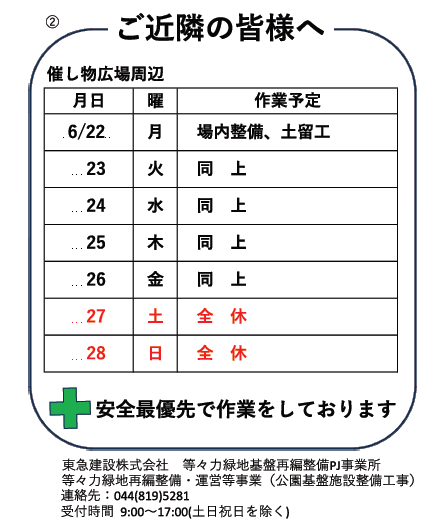

週間作業工程

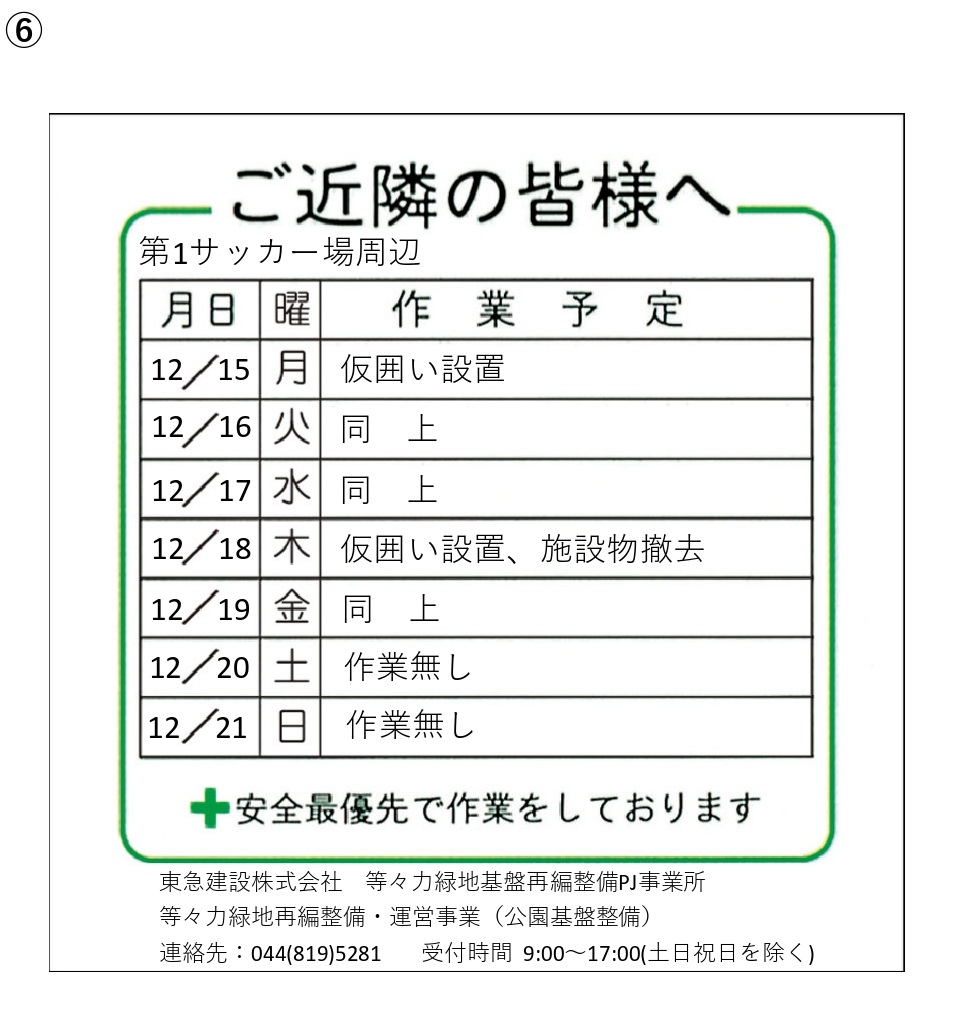

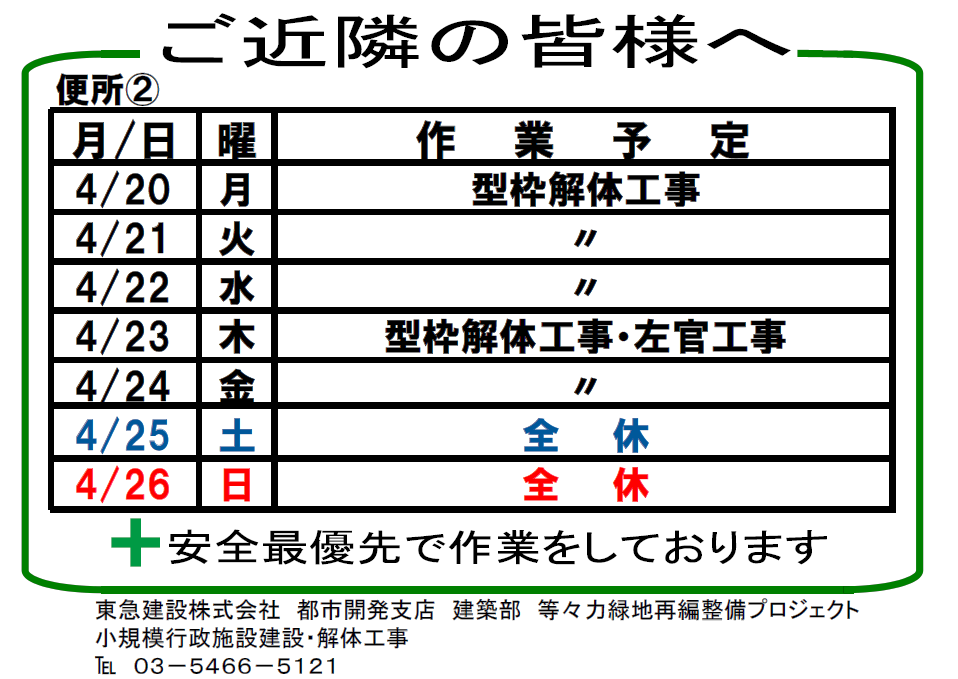

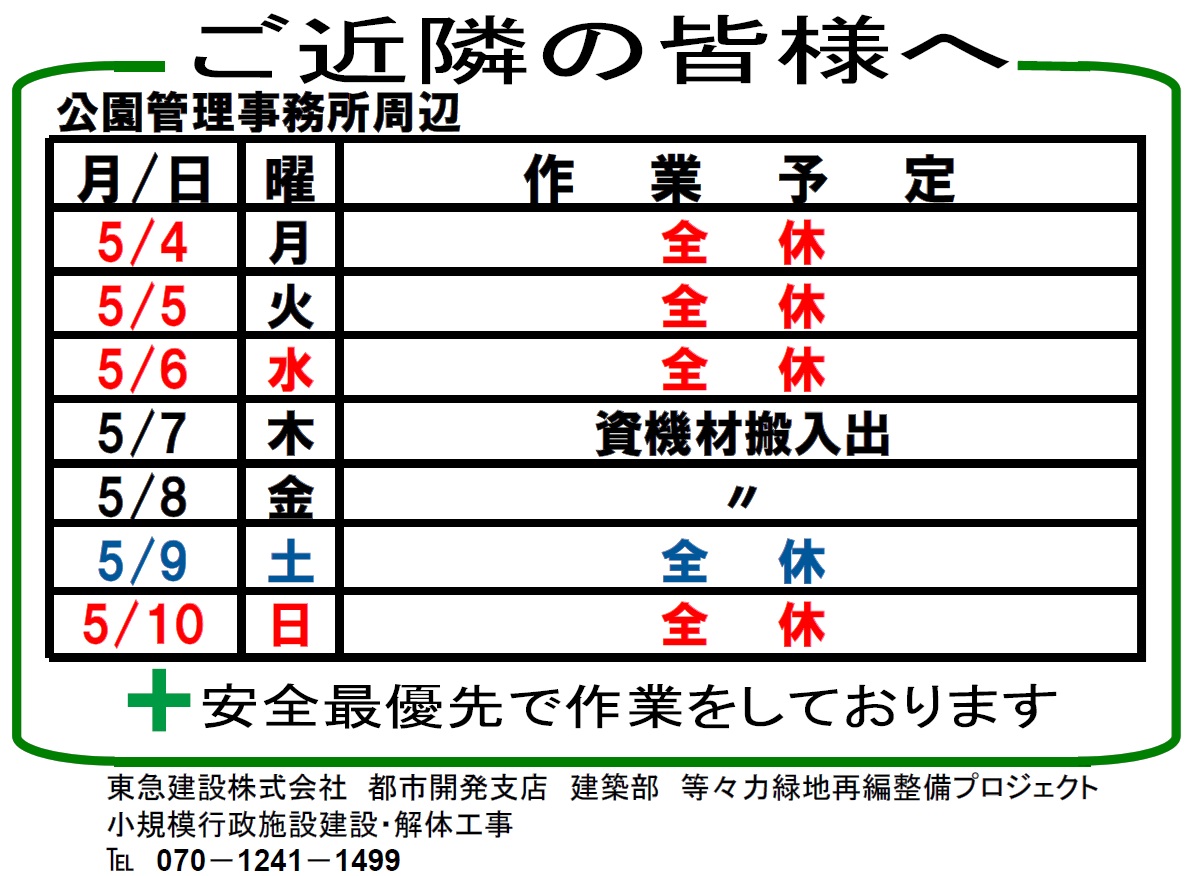

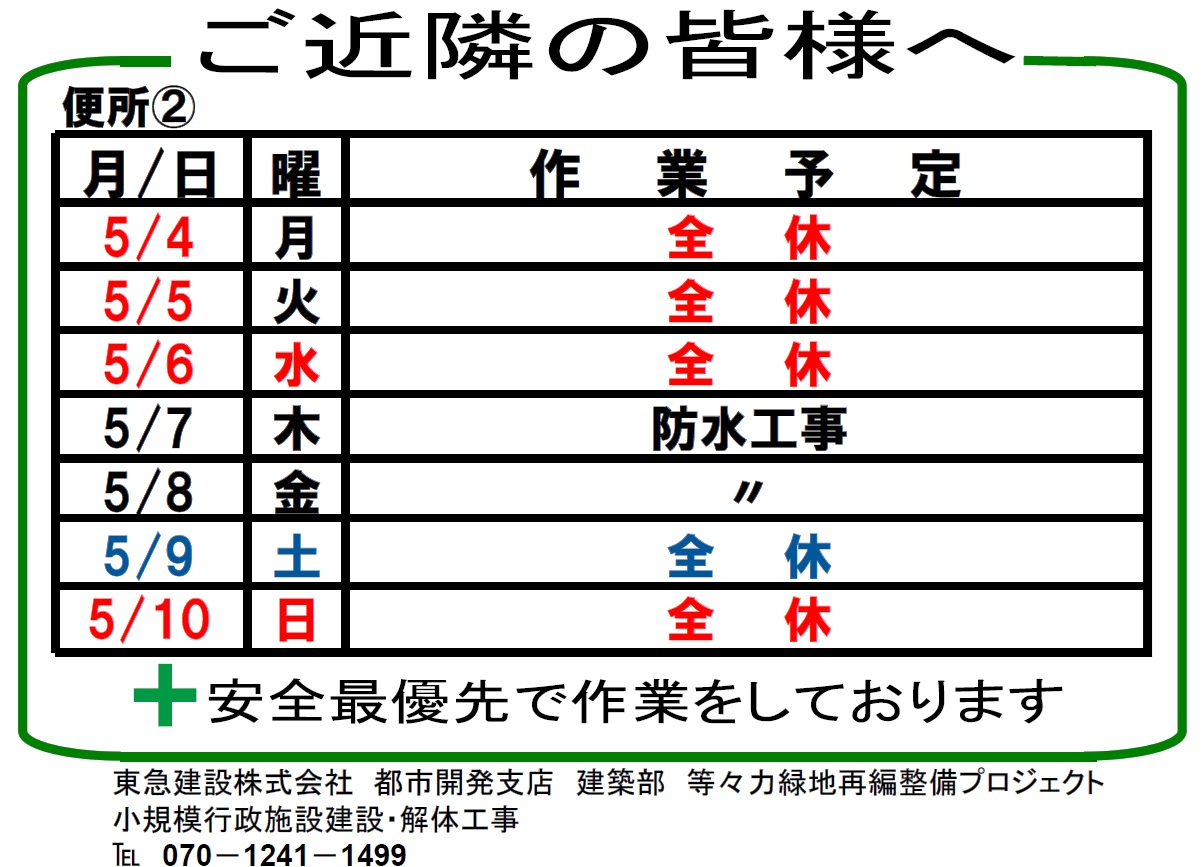

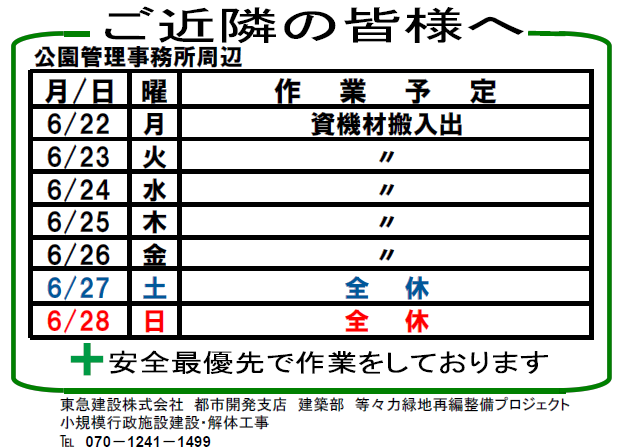

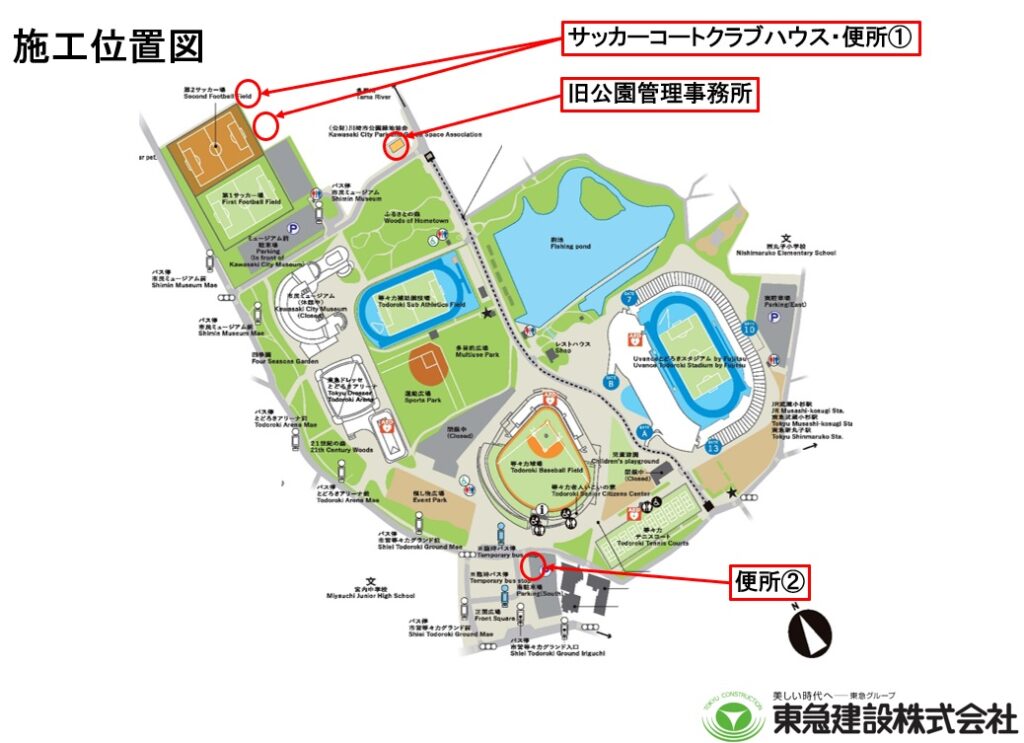

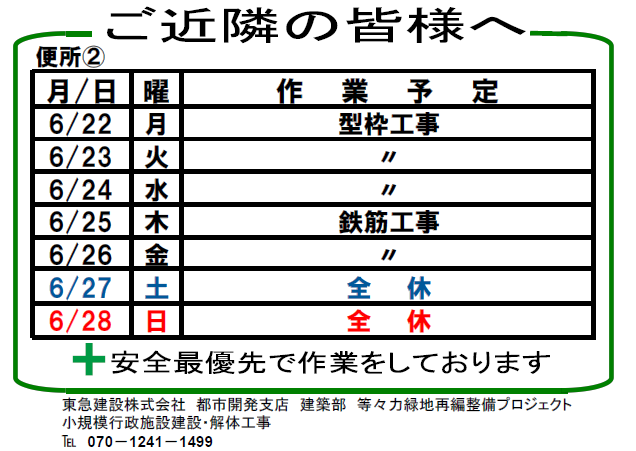

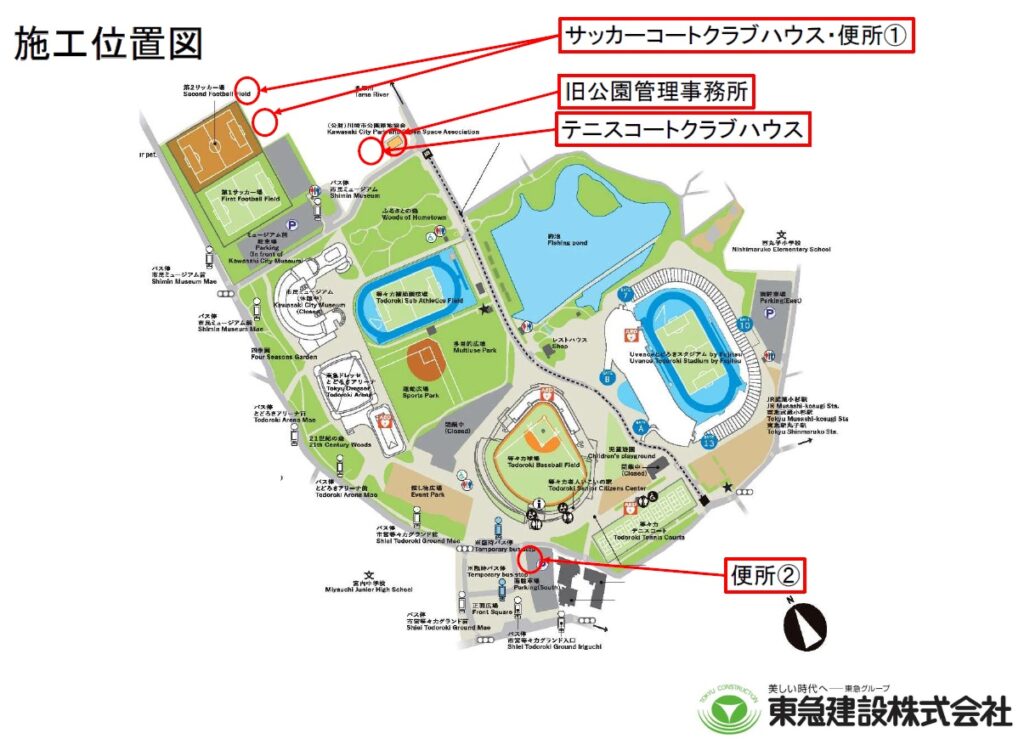

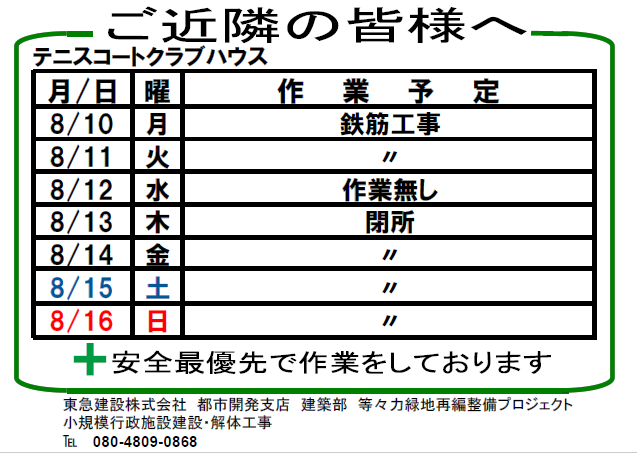

■小規模行政施設建設・解体工事

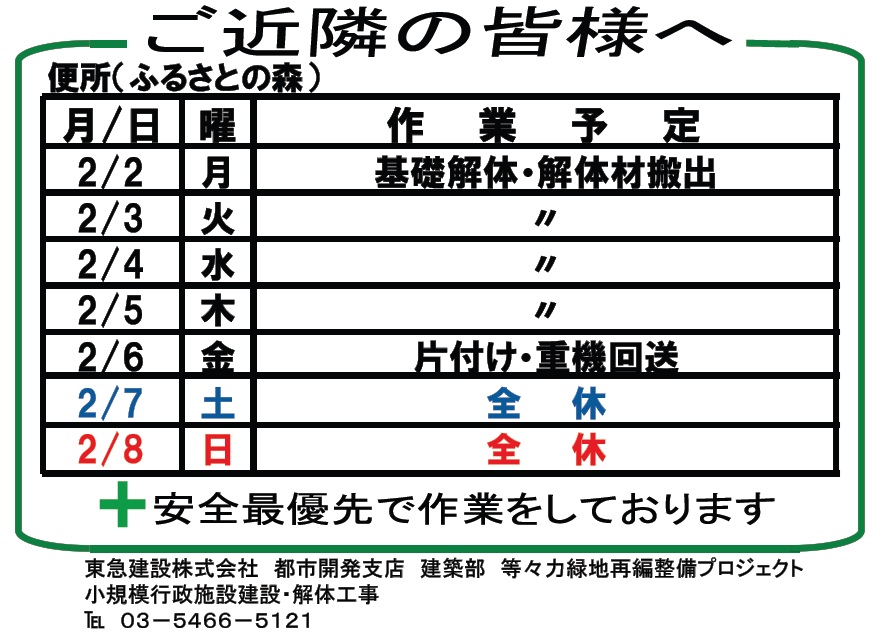

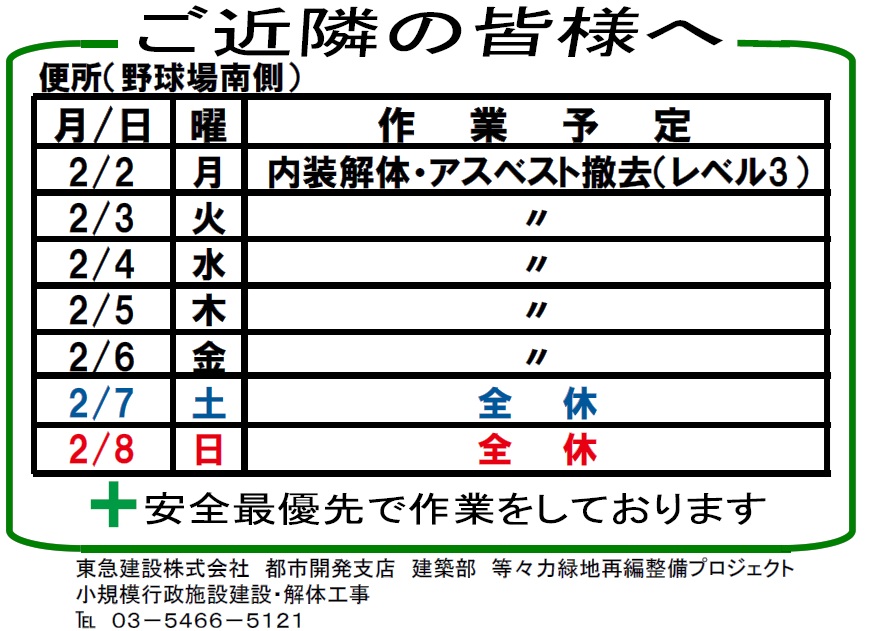

工事状況

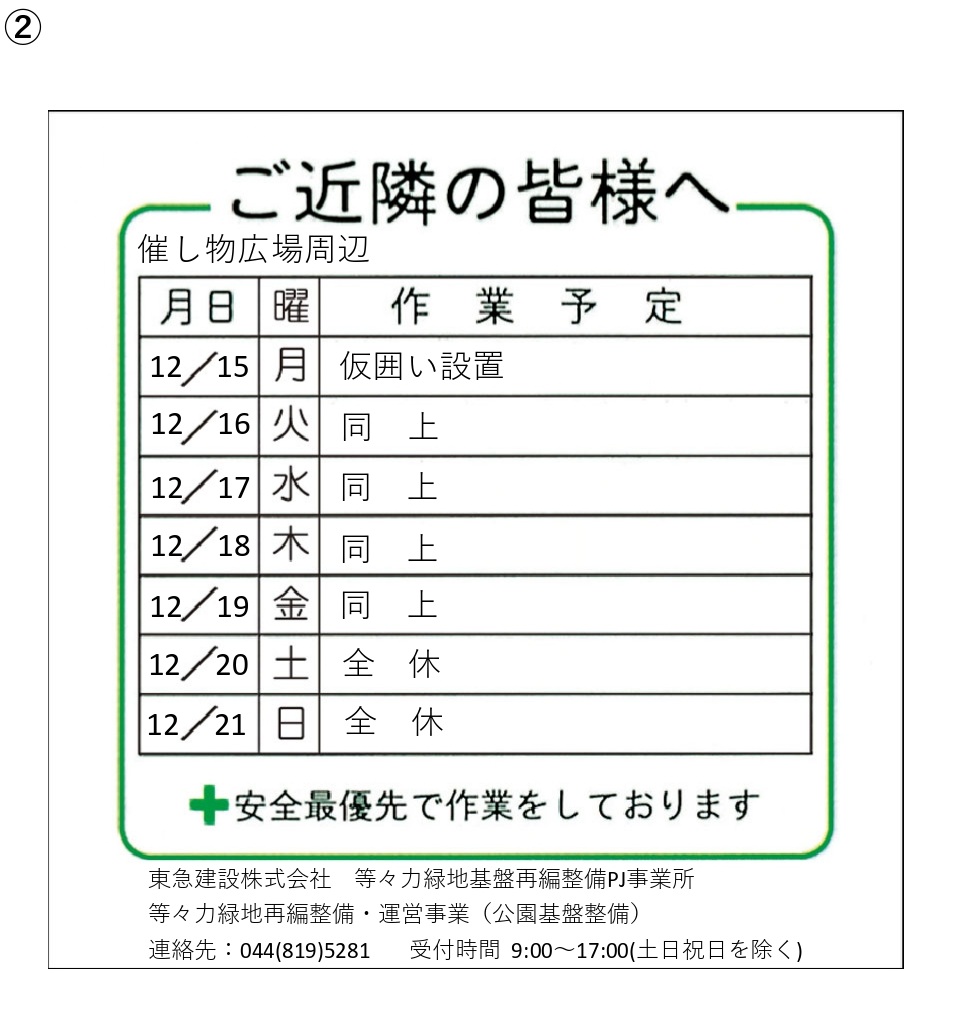

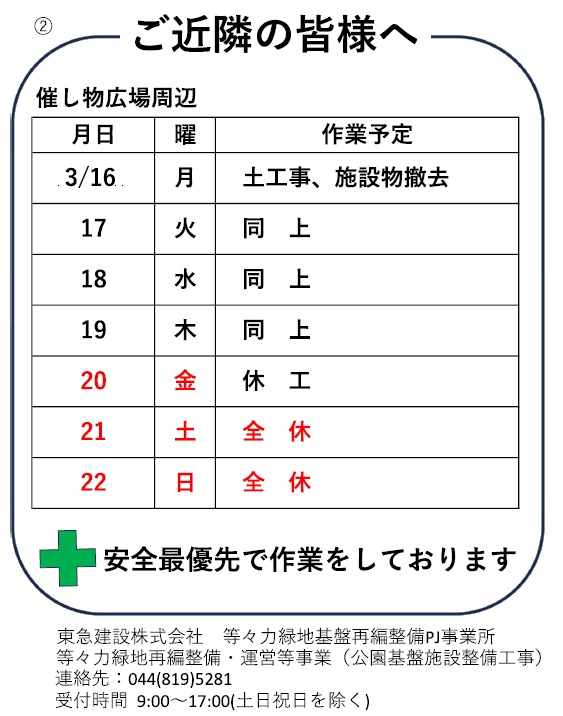

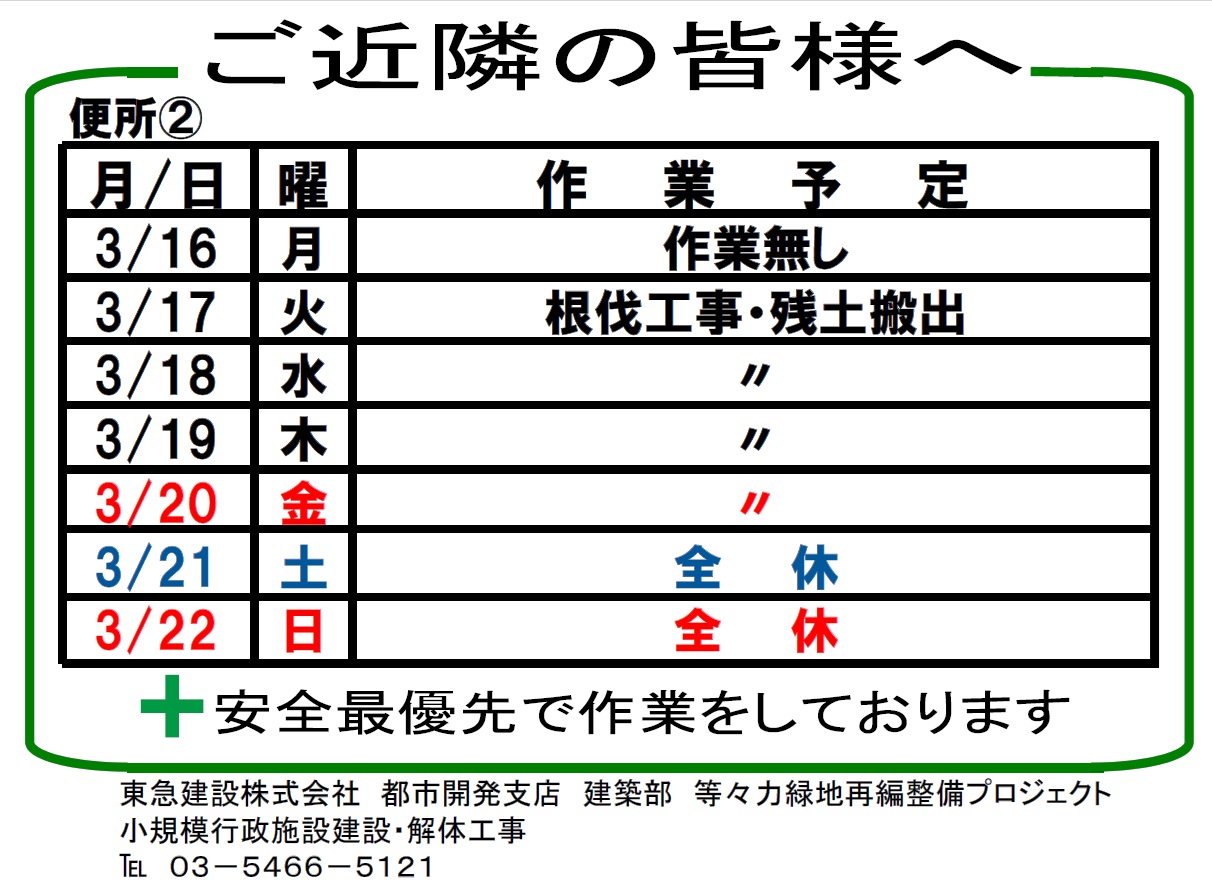

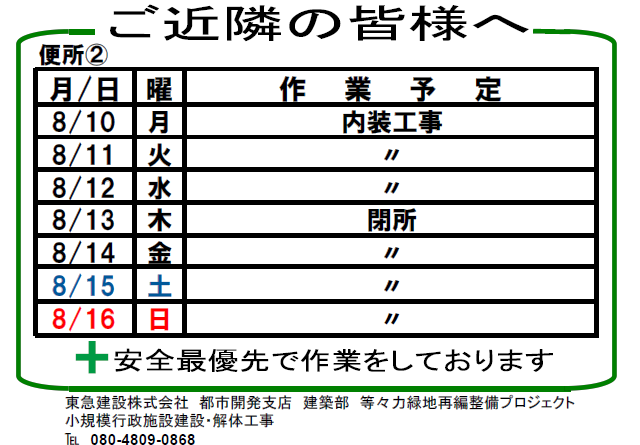

南駐車場公衆トイレ新築用仮囲い設置状況(2026/1/9撮影)

正面広場仮囲い照明設置状況
(2026/1/20撮影)

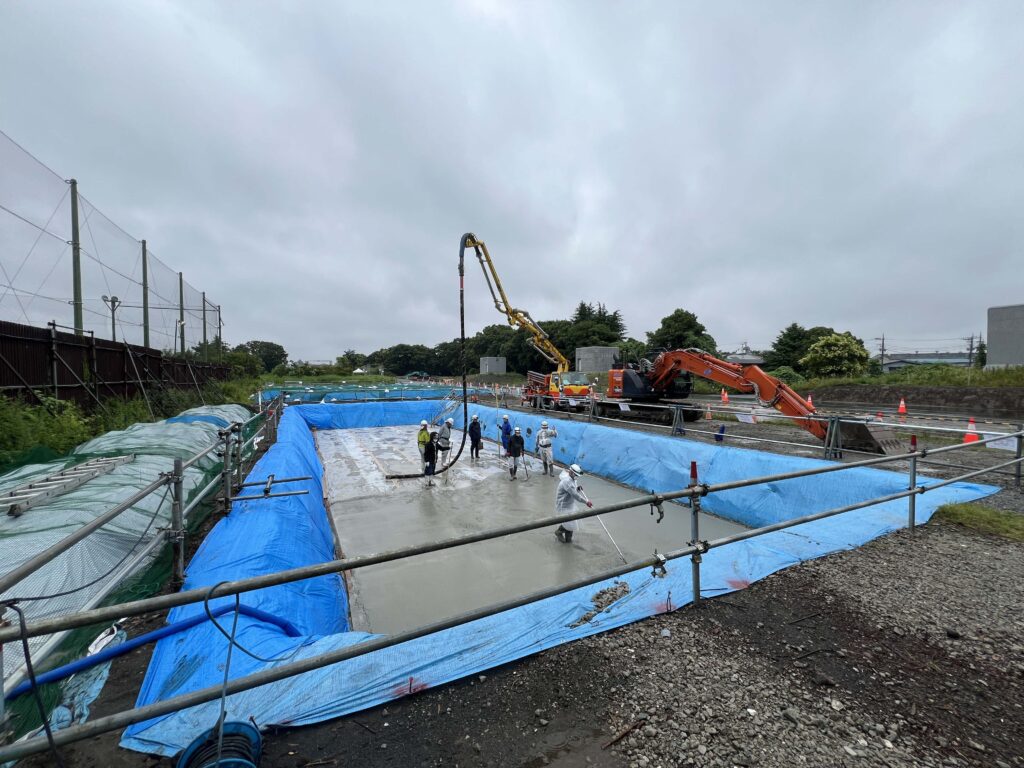

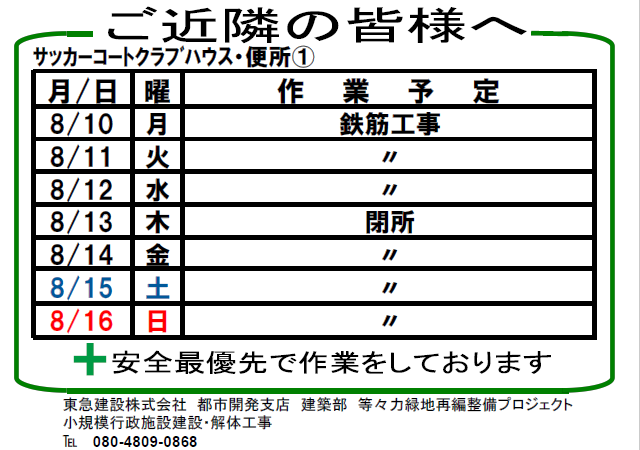

サッカーコートクラブハウスコンクリート打設状況(2026/06/18撮影)

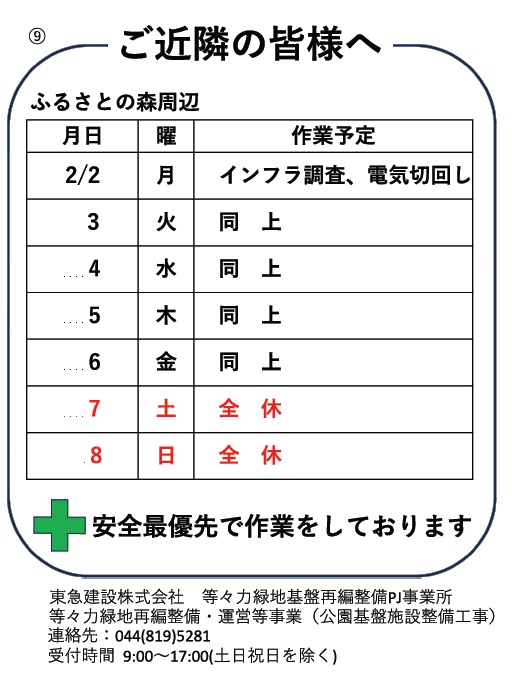

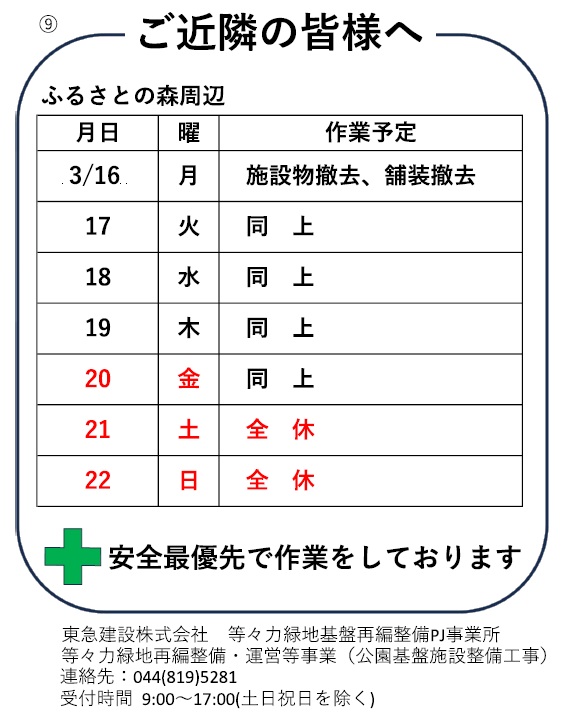

■公園基盤施設整備工事
工事状況

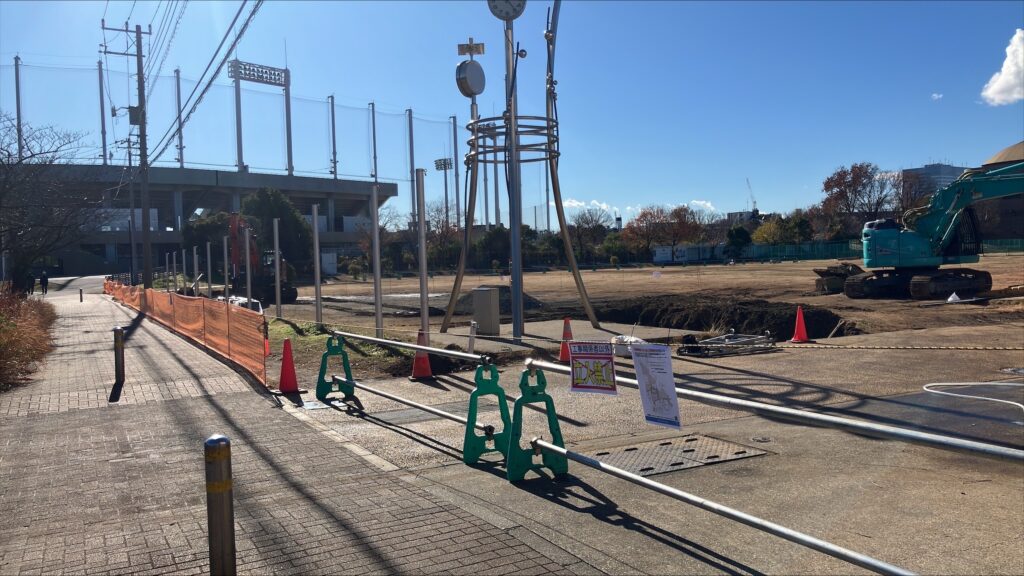

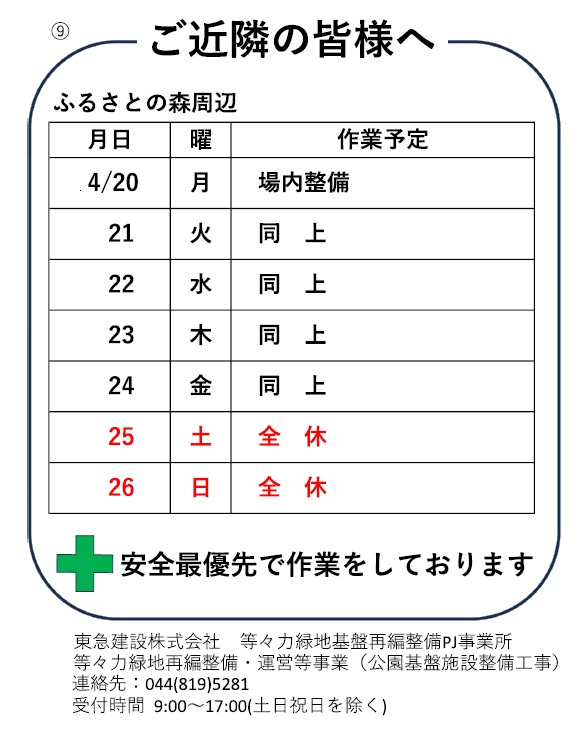

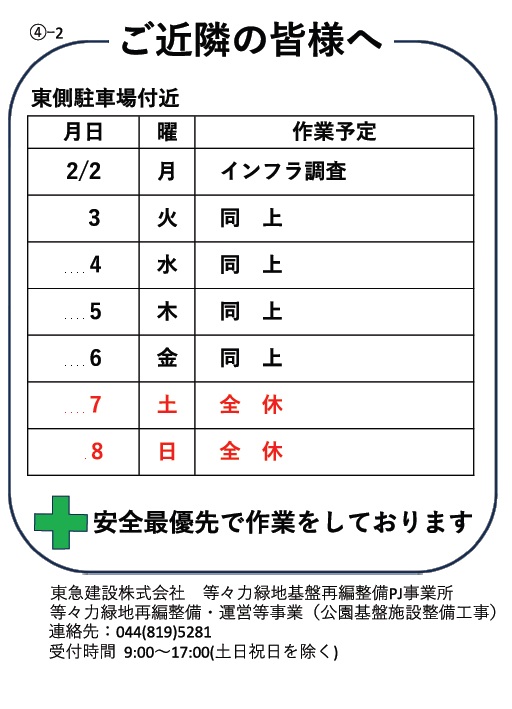

外周園路斜路工事中(2026/4/9撮影)

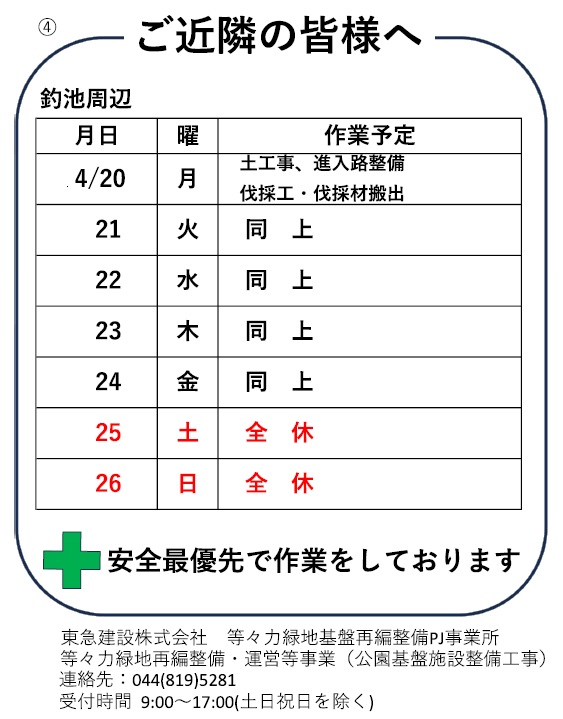

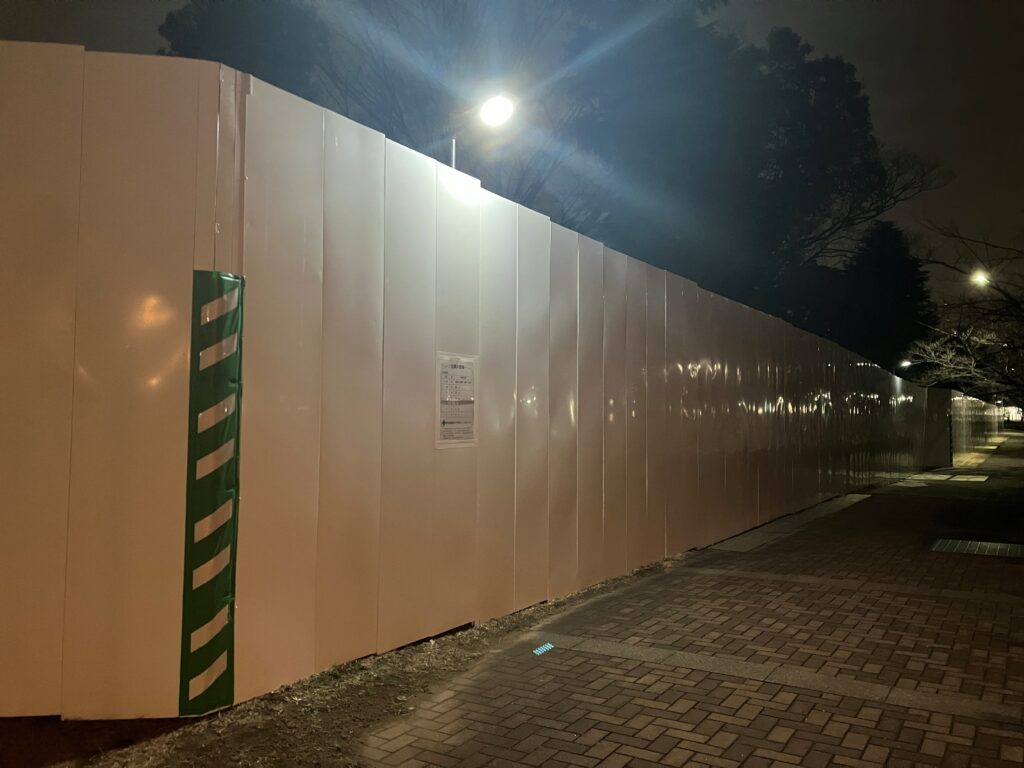

釣池西側仮囲い照明設置状況(2026/1/20撮影)

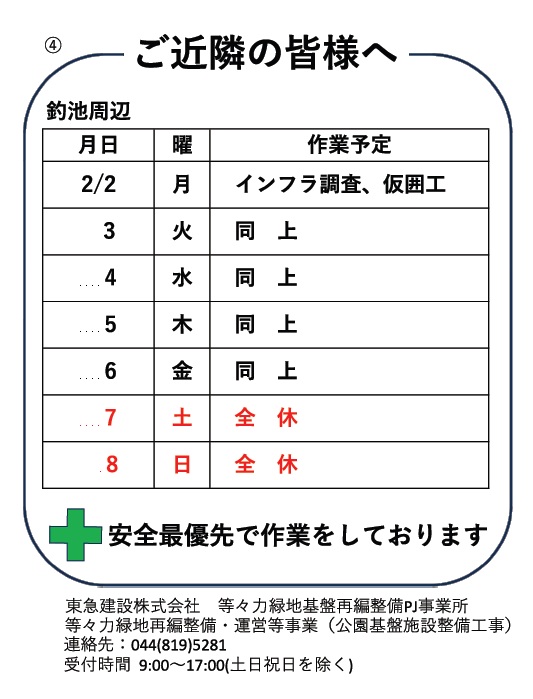

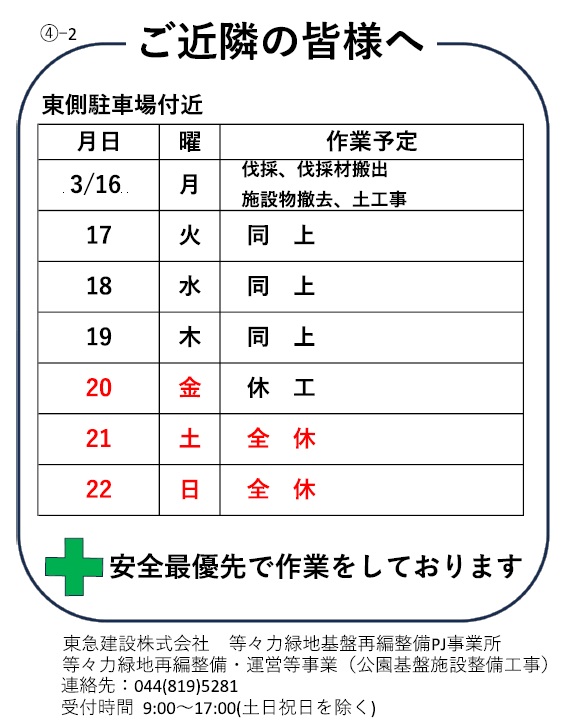

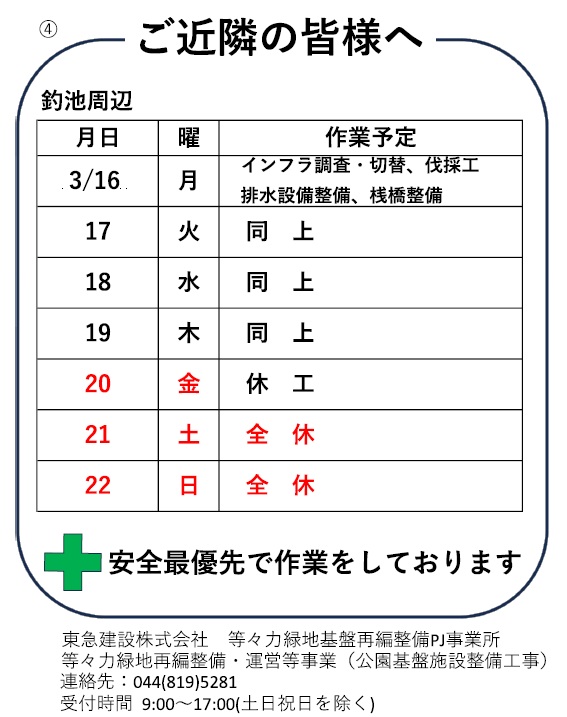

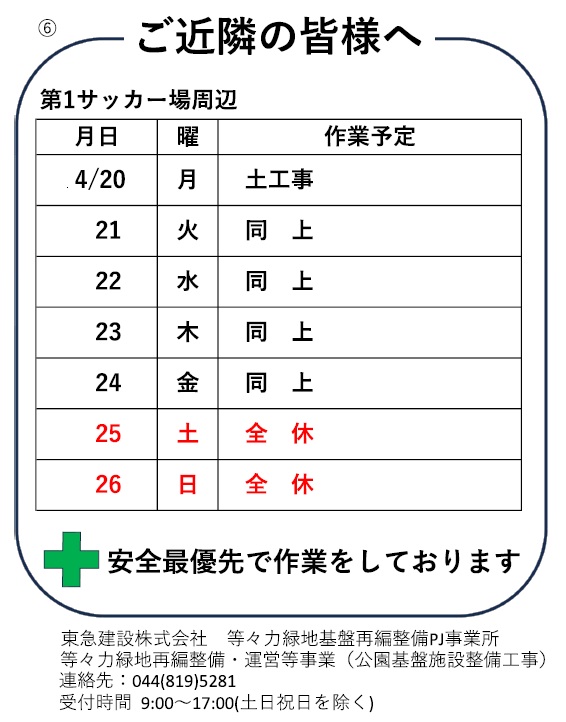

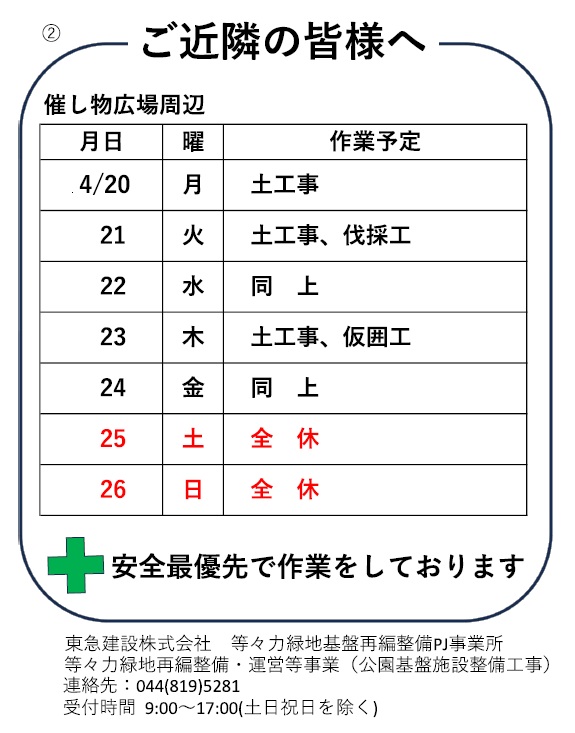

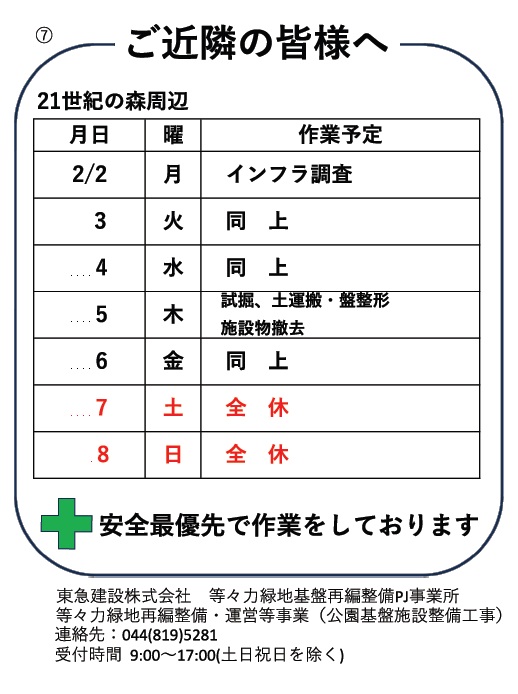

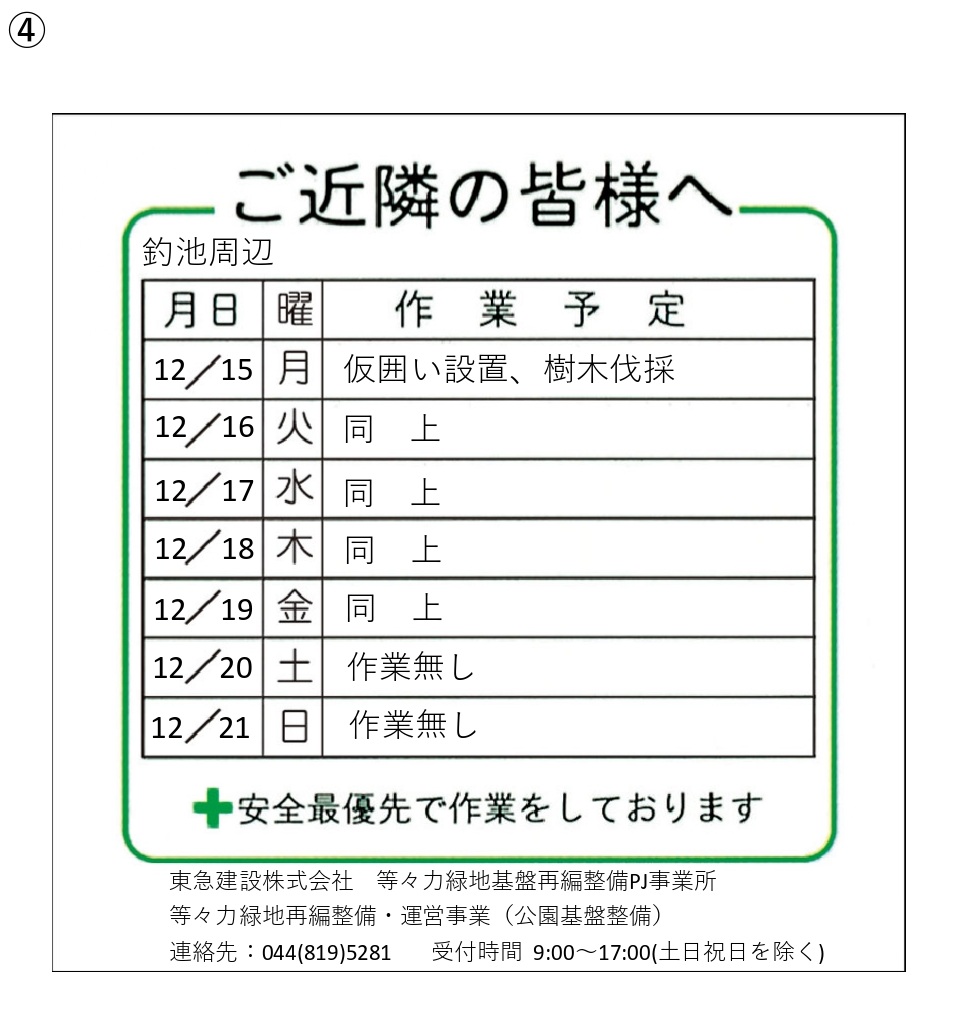

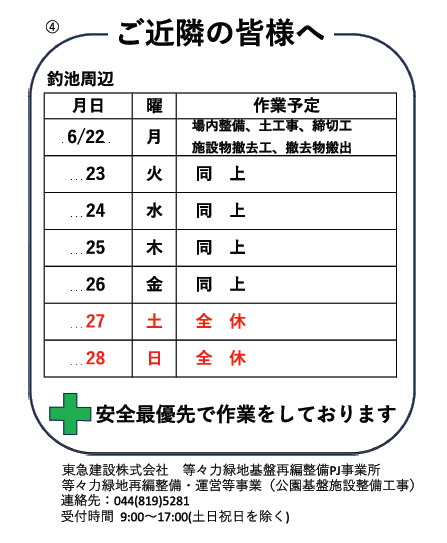

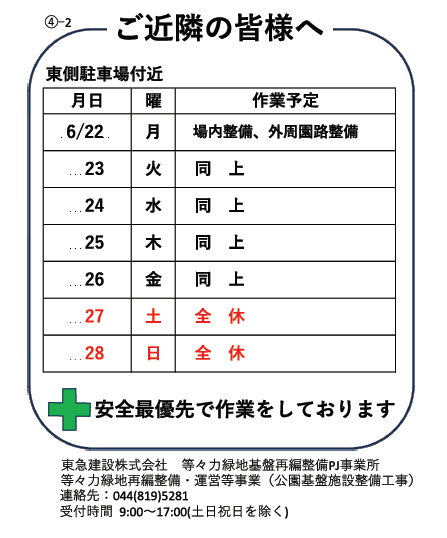

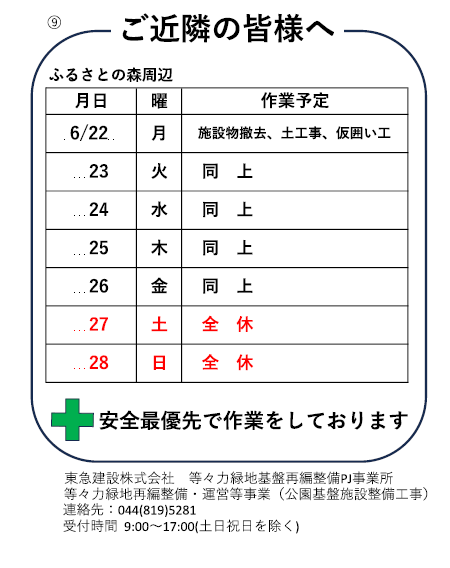

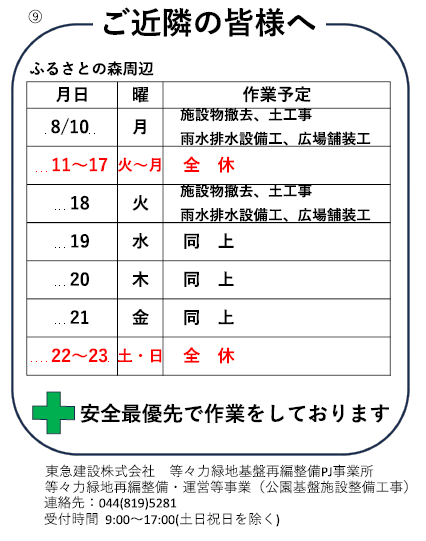

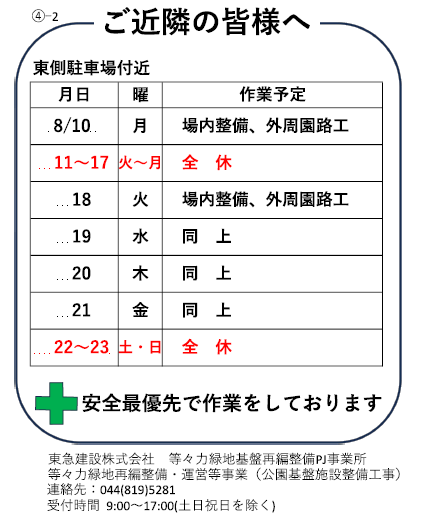

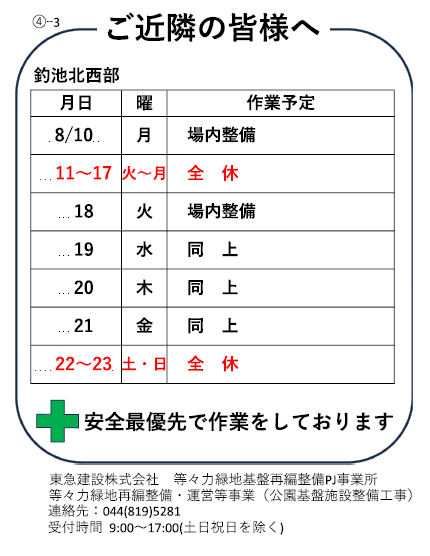

週間作業工程

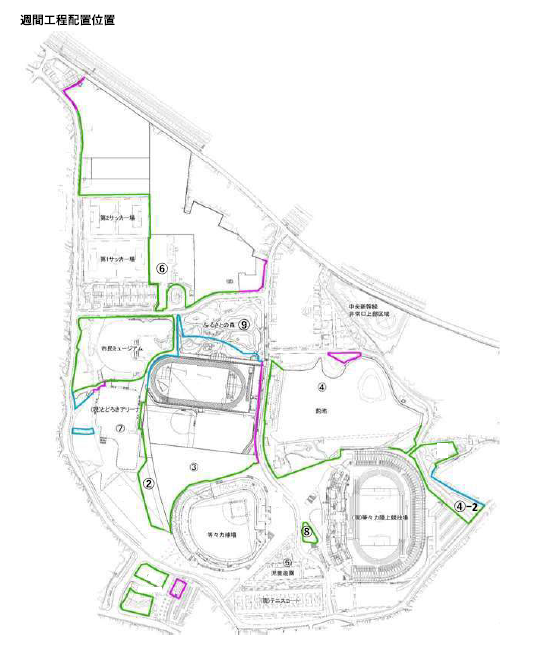

■仮囲い活用

正面広場府中街道側

釣池南側Uスタ前広場
等々力緑地再編整備の内容についてより広く知っていただくために緑地内2か所に完成予想パースを掲載しました。(2026/2/6設置)
■伐採樹木活用

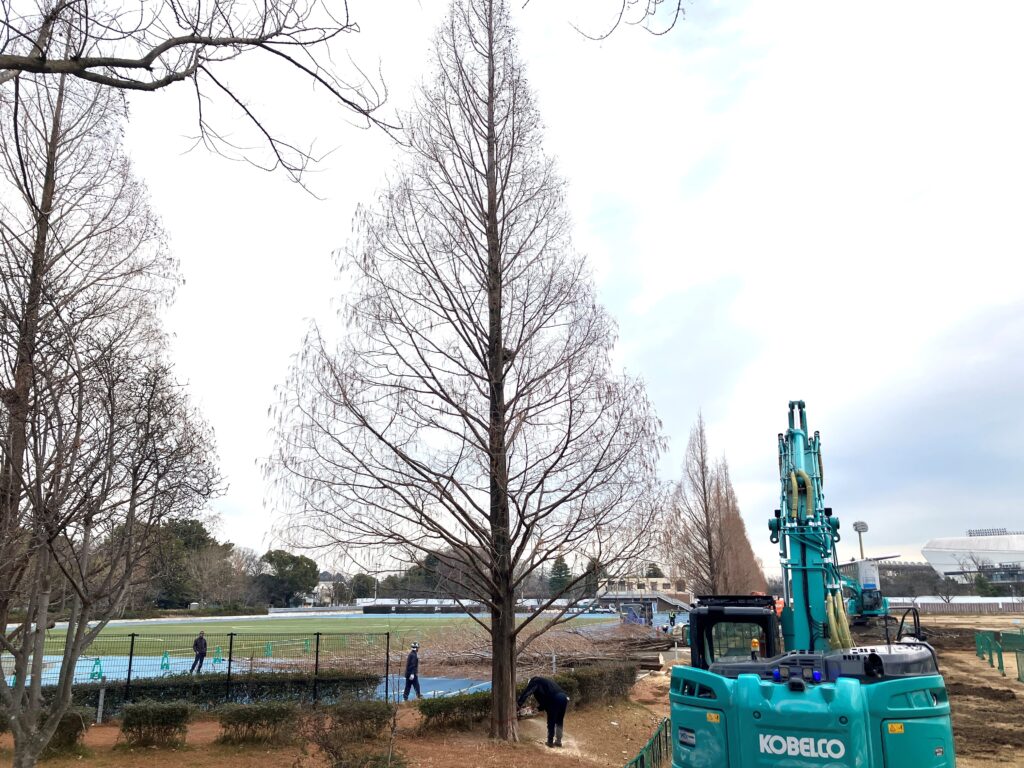

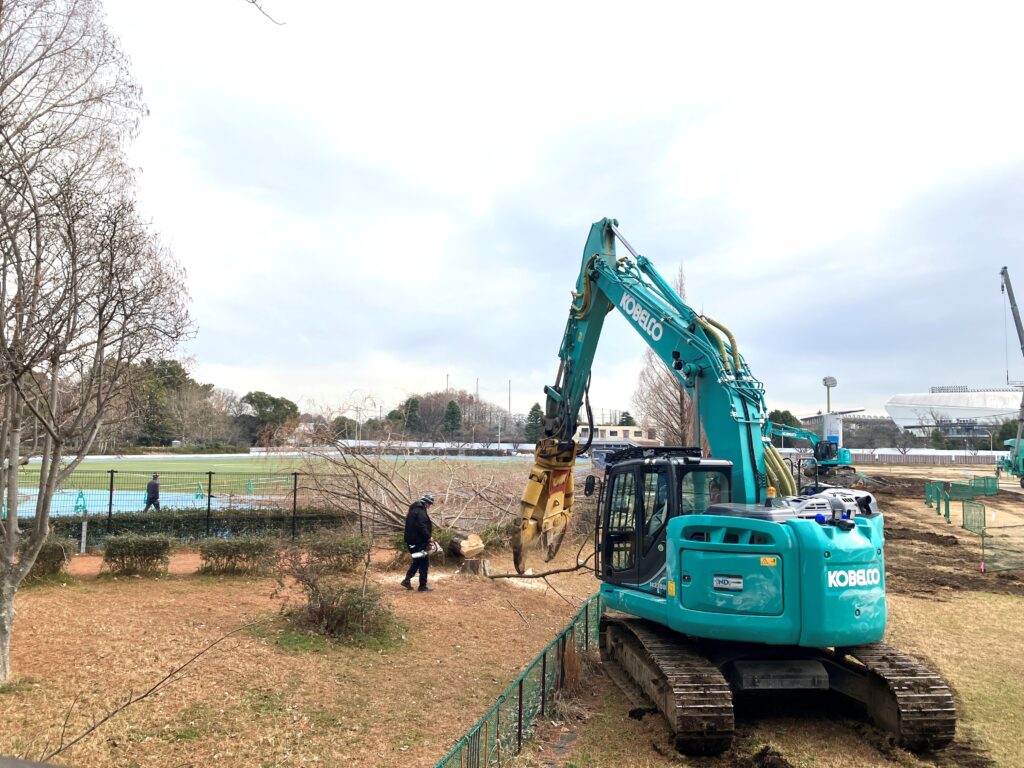

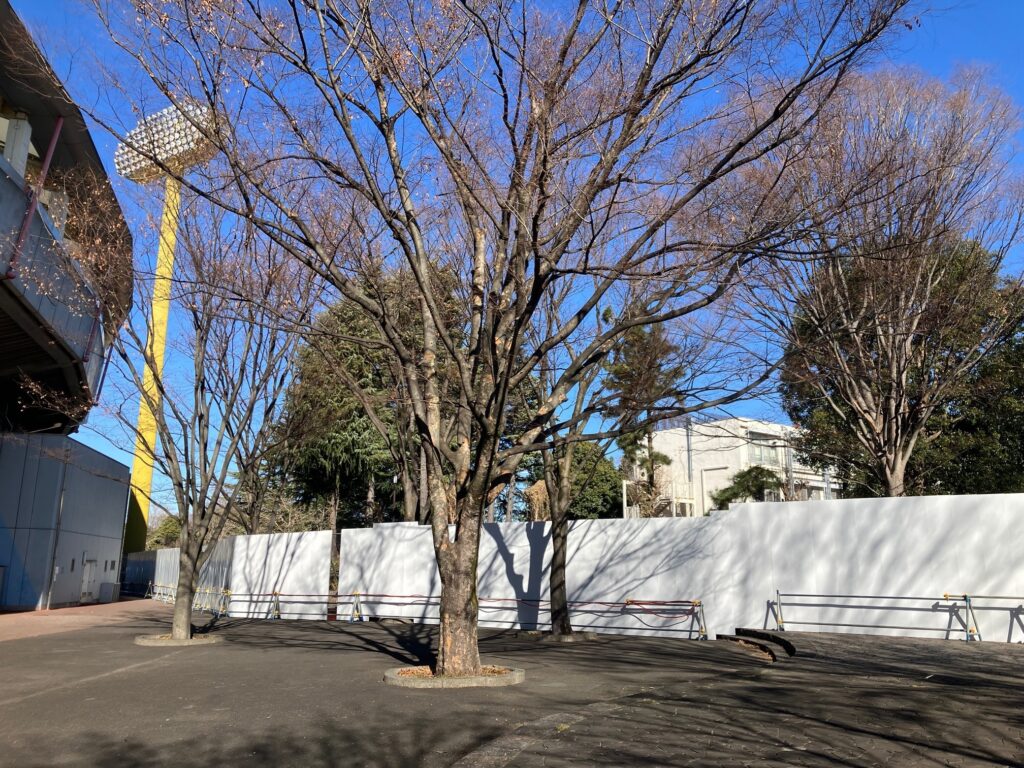

新陸上競技場新築工事着工に伴い、年明けに伐採したメタセコイヤについては写真のように加工しました。緑地内のどこに配置するかなど有効活用方法を検討中です。(2026/2/27)
■ベンチ設置

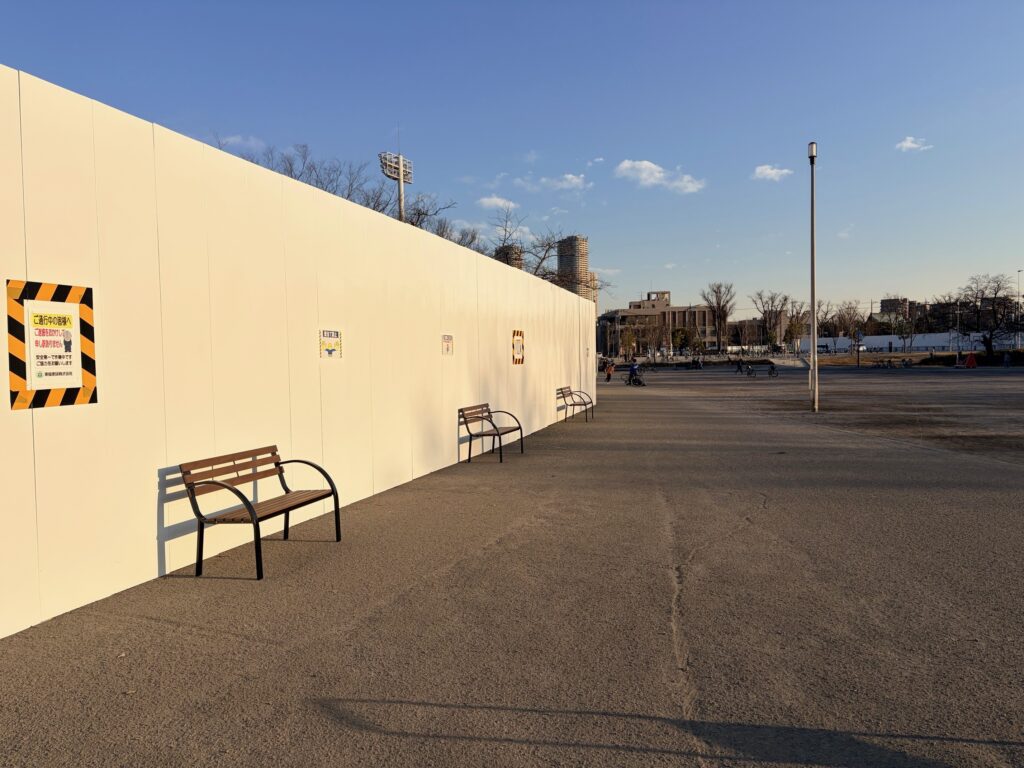

公園内の整備工事に伴い仮囲いが増え、「これまで利用できていたベンチが減っている」「座って休める場所が少ない」といったお声をいただいております。こうした声を受け、ふるさとの森北側に新たにベンチを設置いたしました。

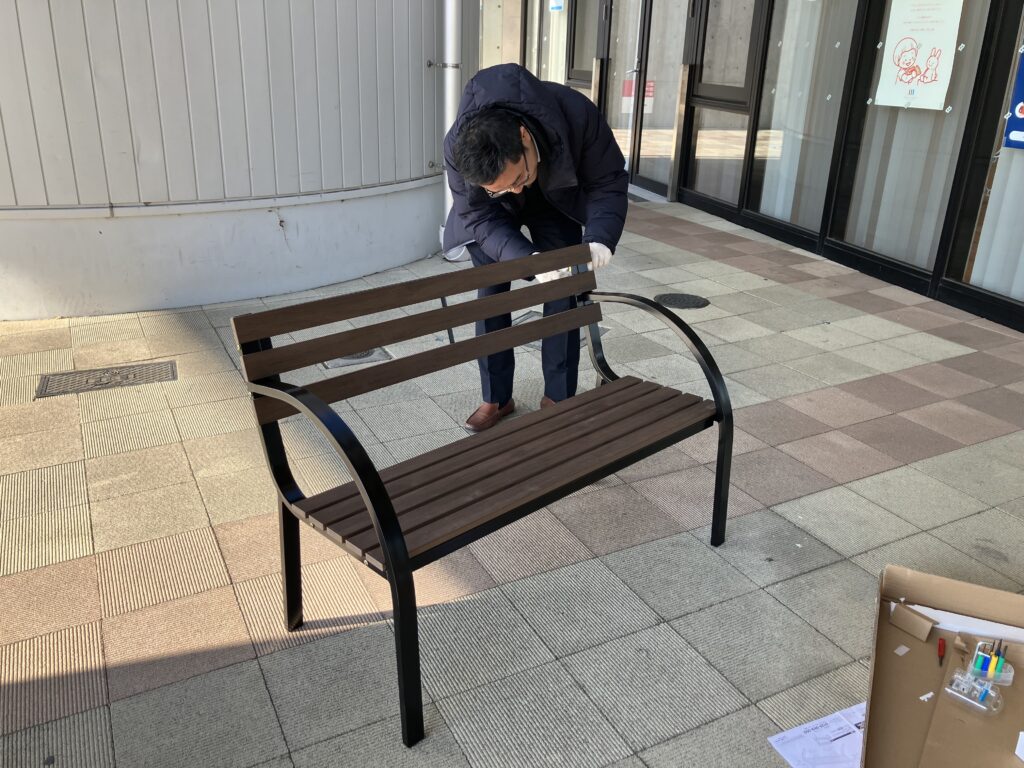

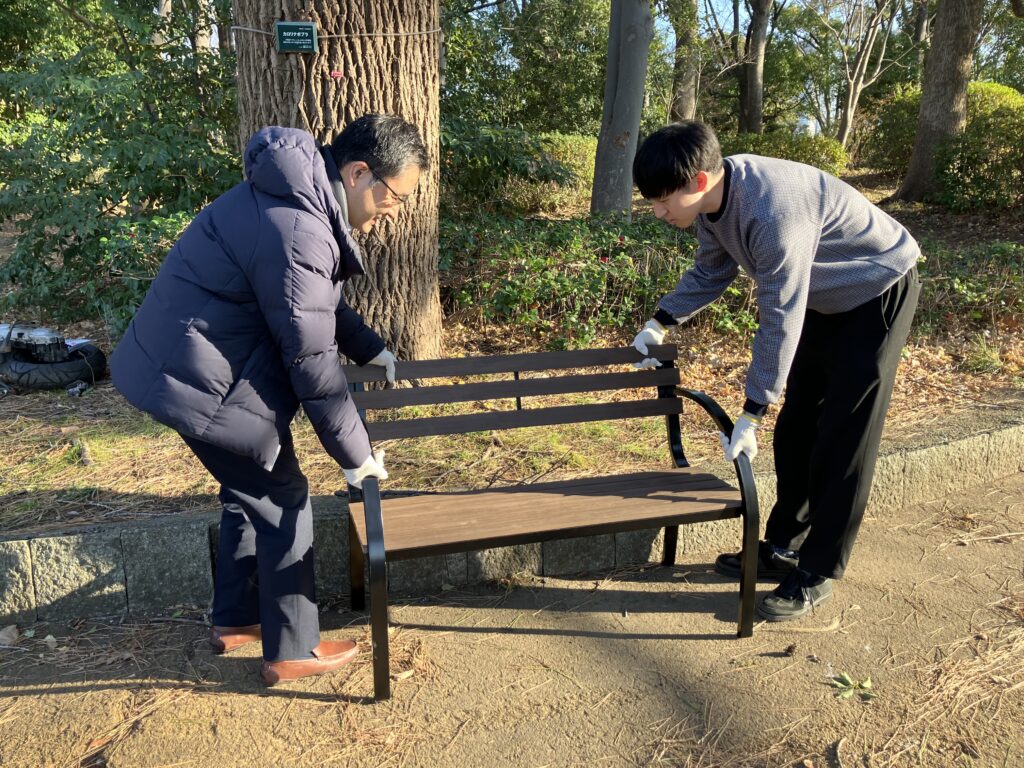

今回のベンチは、川崎とどろきパーク株式会社(KTP)の社員が組み立てから設置までを行い、少しでも休憩しやすい環境づくりを目指したものです。(2026/1/16 設置)

ベンチを釣池北側梅林に3基、催し物広場に3基、合計6基追加で設置しました。(2026/2/6設置)

■仮設トイレ設置

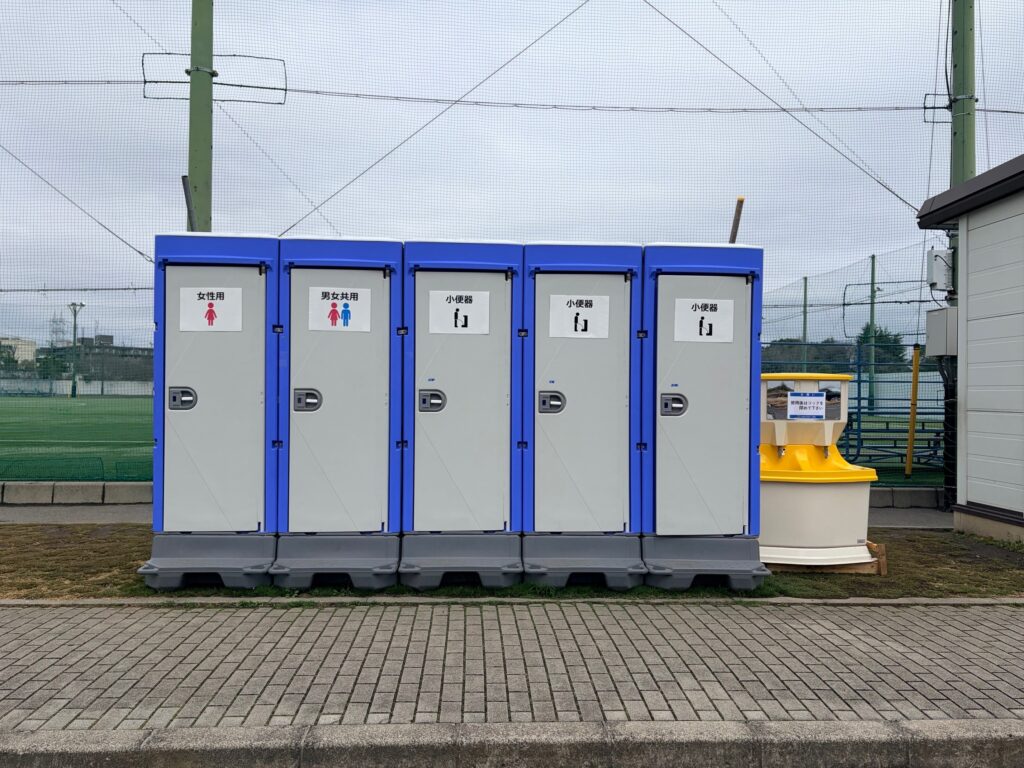

公園内の整備工事に伴いトイレを閉鎖したため、「トイレが近くに無くなった」「早朝に稼働しているトイレが少ない」といったお声をいただいております。こうした声を受け、2月12日より仮設トイレの運用を開始しました。

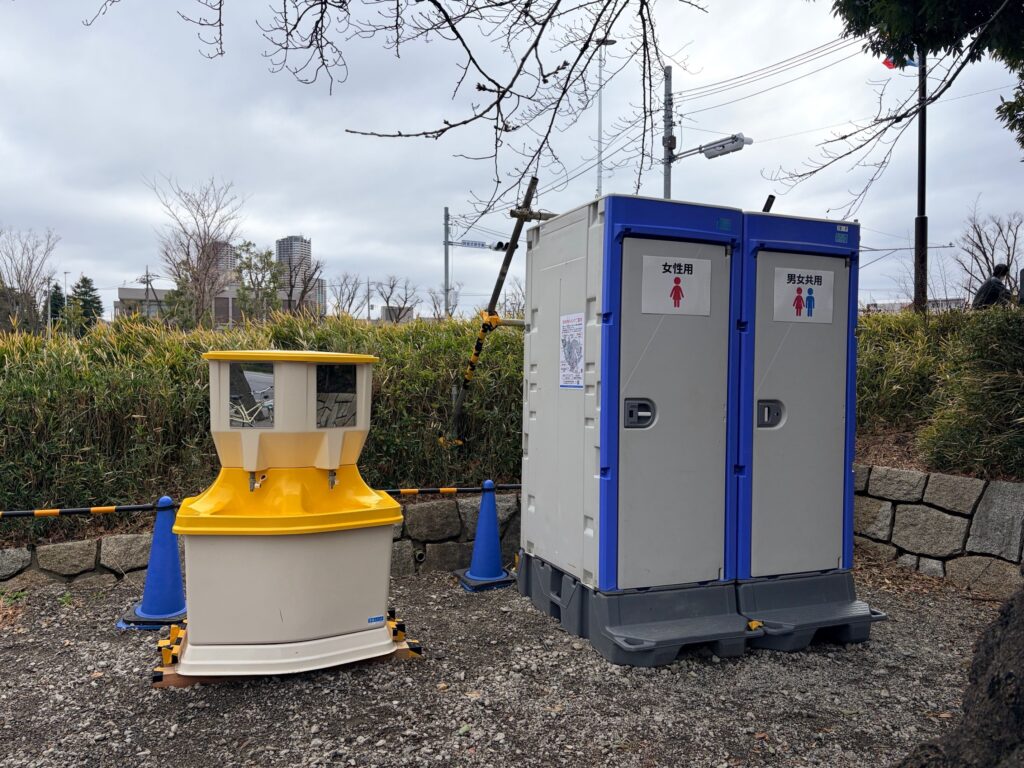

サッカー場仮設トイレ横に手洗いを追加で設置しました。(2026/2/26撮影)
■樹木を移植しました
現在、移植樹木の具体的な選定を進めており、用意が整ったものから移植を開始しております。

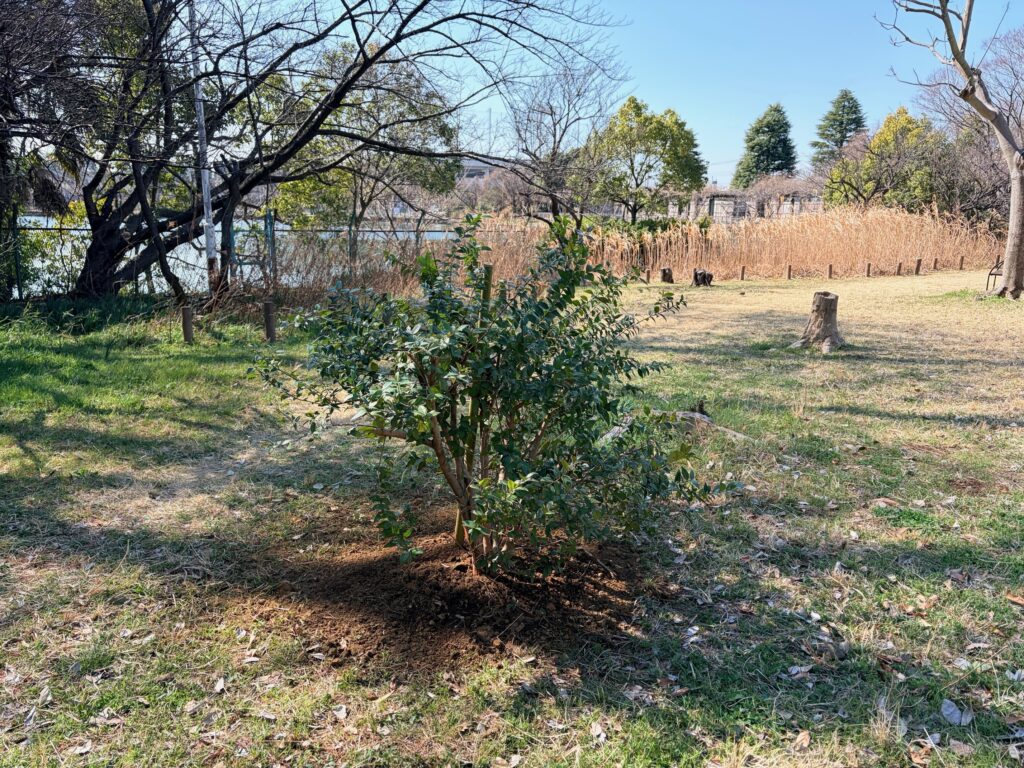

ふるさとの森トイレ脇にあったキンバイカを釣池北側に移植をしました。(2026/3/12撮影)
